金沙江上游巴塘水电站全容量投产发电

发布时间:2025-07-14 人气: 来源: 关键词:

近日,中国华电金沙江上游巴塘水电站第三台机组通过72小时试运行,正式并网发电。至此,巴塘水电站实现全容量投产发电。

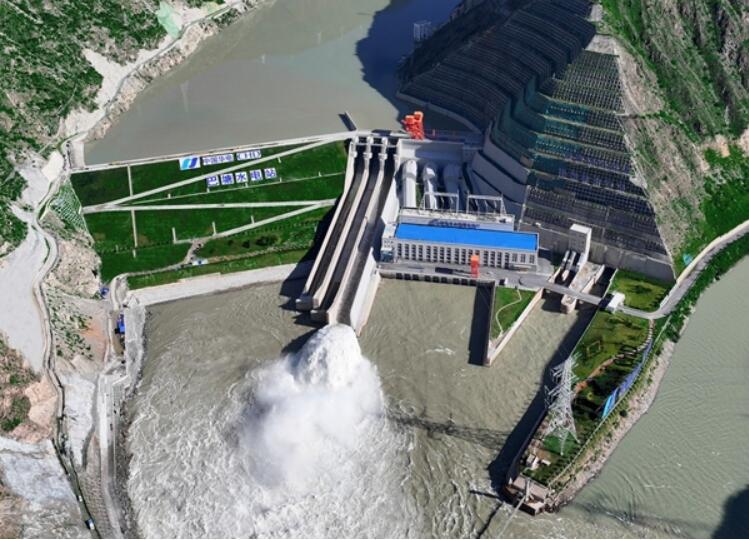

巴塘水电站位于四川省和西藏自治区交界的金沙江干流上,是国家“十四五”重点建设的金沙江上游清洁能源基地的重要组成部分,也是世界海拔最高的特高压直流输电工程——金上至湖北±800千伏特高压直流输电工程的支撑调峰电源。电站安装3台25万千瓦混流式水轮发电机组,总装机容量75万千瓦,年平均发电量33.75亿千瓦时,可满足175万个家庭一年的用电量,相当于每年节约标准煤105万吨,减少二氧化碳排放315万吨。

据悉,巴塘水电站于2017年10月通过核准,2018年3月主体工程开工,2020年12月实现大江截流,2022年12月大坝填筑到顶,2025年5月15日首台机组并网发电、7月3日第二台机组并网发电、7月11日第三台机组并网发电。

巴塘水电站建立了统一的数据编码,应用数据规划和数字孪生等前沿技术,实现了多维度数据接入和数据快速传输,构建了全新的主要设备国产化率达100%的水电站一体化管控平台。经鉴定,该系统研究成果达国际领先水平,为水电行业智能化转型提供可复制的解决方案。

截至目前,三台机组及各系统运行状况良好,额定运行方式下摆度低至35微米、振动幅值小于22微米,相当于1/2根头发丝,均远优于国家标准。
