河北易县抽水蓄能电站2号机组定子吊装就位

发布时间:2025-06-09 人气: 来源: 关键词:

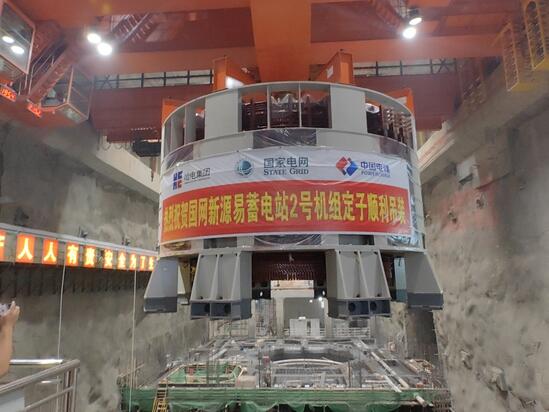

6月6日,由机电安装分局承建的易县抽水蓄能电站2号机组定子精准吊装就位。

定子是发电机组的重要组成部分和核心部件之一,由定子机座、铁心和绕组等三大部分组成。在发电机投入运行时,转子在水动能的带动下旋转,并在定子形成的磁场中切割磁感线产生电流,从而完成机械能到电能的转换。

定子组装精度高、难度大、工序繁杂、工程量较大,是抽蓄机组安装过程中的关键工序。2号机组定子组装工作于2025年1月18日开始,2月25日完成定子铁心叠装及验收,有电气试验均一次性通过。组装完成后定子外径8660毫米,定子机座高度4150毫米,与定子支墩把合后高5710毫米,定子起吊重约370吨,含吊具整体起吊重量达472.6吨。

为保证此次吊装顺利完成,项目部结合以往大件吊装经验,优化吊装方案,明确人员职责分工,现场进行安全及技术交底,落实吊装路径及实施细节,精准规划每一步操作,对吊装全程实时全过程监控,最终2号机组定子精准落位。

下一步,项目将全力推进1号机组下机架、转子安装等工作。河北易县抽水蓄能电站是河北省构建新一代电力系统、服务能源转型与经济社会发展的重大工程。电站装机容量1200兆瓦,额定水头354米,安装4台立轴单级混流可逆式水泵水轮机,单机容量300兆瓦。易县抽水蓄能电站首台机组计划于2025年底投产发电,全部机组于2026年投产发电。电站建成后将以500千伏线路接入河北南部电网,承担起电网调峰、填谷、调频、调相、紧急事故备用等任务。
