广西来宾抽水蓄能电站工程下库排水洞开挖过半

发布时间:2025-06-09 人气: 来源: 关键词:

6月6日,广西来宾抽水蓄能电站项目下库排水洞累计过半,为实现贯通奠定了坚实基础。

据悉,该电站建成后,将承担广西电网系统调峰、填谷、储能、调频、调相和紧急事故备用等任务,有力保障西电东送电网安全稳定,促进电网形成区域内优势互补。

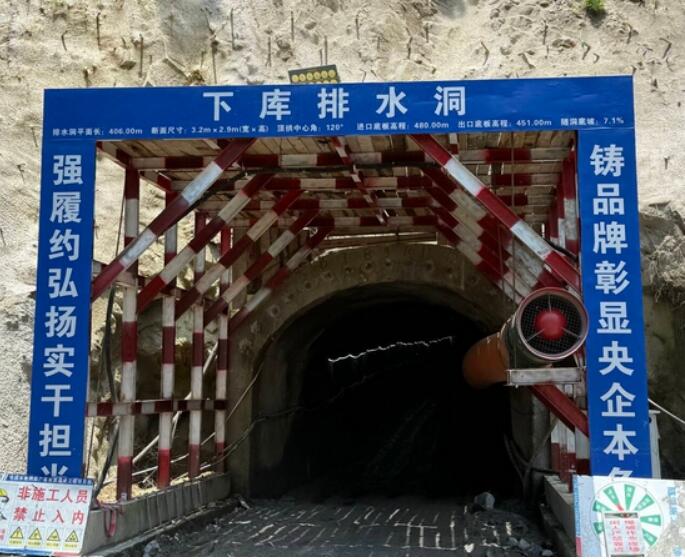

排水洞主要为将支沟来水引入旁边的主沟,便于下水库工程区砂石加工系统、混凝土生产系统施工场地的填筑及排水。排水洞横断面采用城门洞型,最大开挖断面(V类围岩)达4.5×3.95米。

为确保下库排水洞开挖顺利进行,项目部以三大举措推动施工进度取得新成效。一是开挖控制严格执行“短进尺+弱爆破”,将Ⅳ类围岩单次进尺控制在1.5米内,Ⅴ类围岩压缩至1.0米,采用光面爆破技术,减少爆破振动对围岩的二次损伤;二是遵循“一炮一支护”原则,每循环开挖后立即实施“喷射混凝土+钢筋网+系统锚杆+型钢拱架”组合支护,确保岩面快速封闭;三是空间、效能利用优化,因洞室断面狭小,无法增投大型设备,项目部通过“固定班组+定向培训”模式,专项培训提升施工人员对Ⅳ、Ⅴ类围岩的施工技能,固定作业班组以增强熟练度,固定标准化流程缩短工序衔接时间。

下一步,项目部将继续秉持“安全第一、质量优先”原则,加强现场围岩变形监测,不断优化爆破工艺参数,同时积极推进洞内通风除尘、废水处理等绿色施工措施,全力确保工程安全、质量与环保目标同步实现。
