塔吉克斯坦格拉夫纳亚水电站4号机组更换项目正式开工

发布时间:2025-06-03 人气: 来源: 关键词:

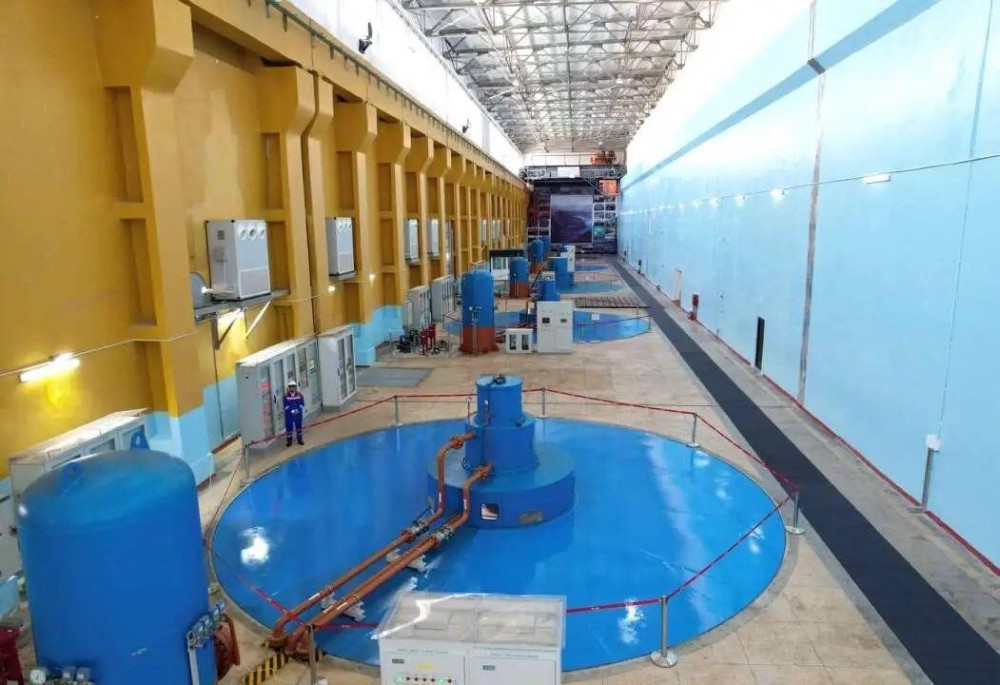

水电十六局与电建成都院联营体凭借在1号、2号、3号、5号、6号机组技改工程中的出色表现,梅开二度中标承建的塔吉克斯坦格拉夫纳亚水电站4号机组技改(更换)项目,日前正式开工。

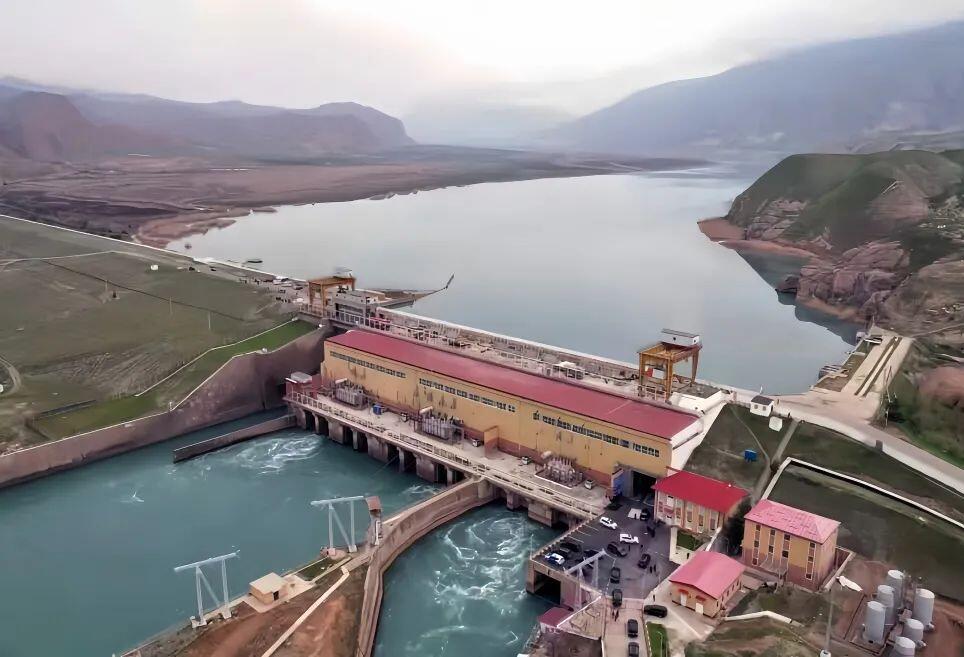

格拉夫纳亚水电站建于前苏联时期,运行时间已接近60年,运行极不稳定。2016年10月17日,水电十六局与电建成都院组成联营体以EPC总承包模式中标承建格拉夫纳亚水电站技改工程,主要技改内容为:厂房部分的土建、修复桥机、发电机组及其附属设备更换(不含4#机组)等;上游大坝及尾水平台部分的金属机构及零星土建等;除合同中约定以外的其他项目。

在历时七年的技改中,水电十六局与电建成都院联合组成的项目团队克服新冠疫情、电站运行不停、设备到货迟等诸多困难,对技改项目每个环节精心设计、量身定制,五台机组的发电时间均比合同规定的时间提前实现,历时7个春秋使这座年过半百的老水电站青春再现,装机容量提升至270兆瓦,彻底解决了长期困扰塔国的电能紧缺问题。此外,项目团队属地化管理招聘的150多名当地员工参与技改工程工作,也为当地民众增加了就业机会和经济来源。中国央企的社会责任与无疆大爱受到当地政府和民众的称赞。

此次技改(更换)的4号机组计划于2025年完成旧机组拆除、设计报批及成套设备采购招标;2026年启动新设备到货与安装;2027年4月实现并网发电,与已完成技改的其他五台机组形成协同效应,进一步提升电站的运行稳定性和年发电量。
