沙河抽蓄电站项目进厂交通洞开挖完成

发布时间:2025-05-30 人气: 来源: 关键词:

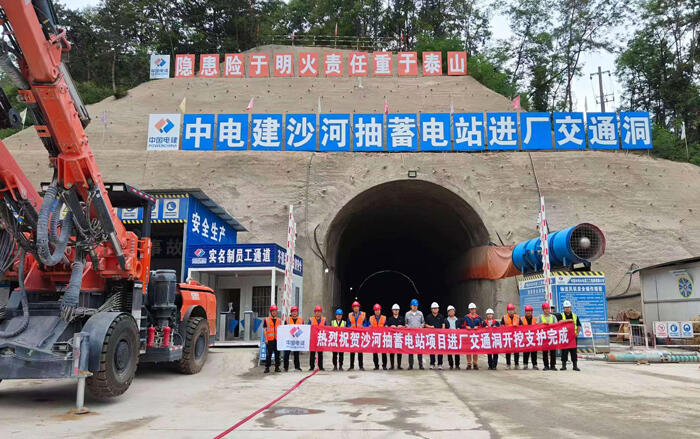

5月29日,沙河抽蓄电站项目进厂交通洞顺利开挖至设计桩号,标志着该工程建设取得阶段性重大进展,为电站下一步主体工程的施工奠定了坚实基础。

进厂交通洞作为电站的“生命线”,隧洞全长1957.4米,城门洞型设计,宽8米,高8.4米,以综合约6.9%的下坡洞形式接入地下厂房安装间,是地下厂房系统、尾水隧洞的主要施工通道,承担着人员、设备、材料运输等重要任务。该隧洞段处于地下水位以下,地下涌水极大地增加了施工难度,洞内涌水及渗漏水抽排是影响施工进度的关键因素,为保障隧洞开挖及支护顺利进行,总包部技术团队牵头,逐项研究探讨,制定并督导落实了“预防为主、疏堵结合”的施工方案,根据现场实际情况在洞内布置多个集水坑,采用水泵接力抽排的方式将洞内渗涌水排出。

土建分部在施工中克服了地质条件复杂、围岩稳定性差等技术难题,通过优化爆破参数、加强支护措施等手段,确保了工程安全优质推进。下一步将加快完成路面硬化等附属工程,同时有序推进与交通洞相关联的3号支洞、6号支洞等关键部位的施工,全力推进沙河抽蓄电站主体工程施工。

沙河抽蓄电站项目电站设计年平均发电量19.39亿千瓦时,建成后将成为西北区域电网重要的“稳压器”和“充电宝”,全体参建人员将勠力同心,为实现“双碳”目标贡献电建精神、三局力量,为打造抽水蓄能工程品牌贡献力量。
