当前位置: 主页 > 国内资讯 > 核电

三门核电4号机组核岛SC11-12层模块吊装就位

发布时间:2025-05-07 人气: 来源: 关键词:

5月6日8时38分,三门核电4号机组核岛屏蔽厂房墙体钢板混凝土结构(SC)第11-12层模块顺利吊装就位,为4号机组安全壳顶封头就位里程碑节点实现打下了坚实基础。

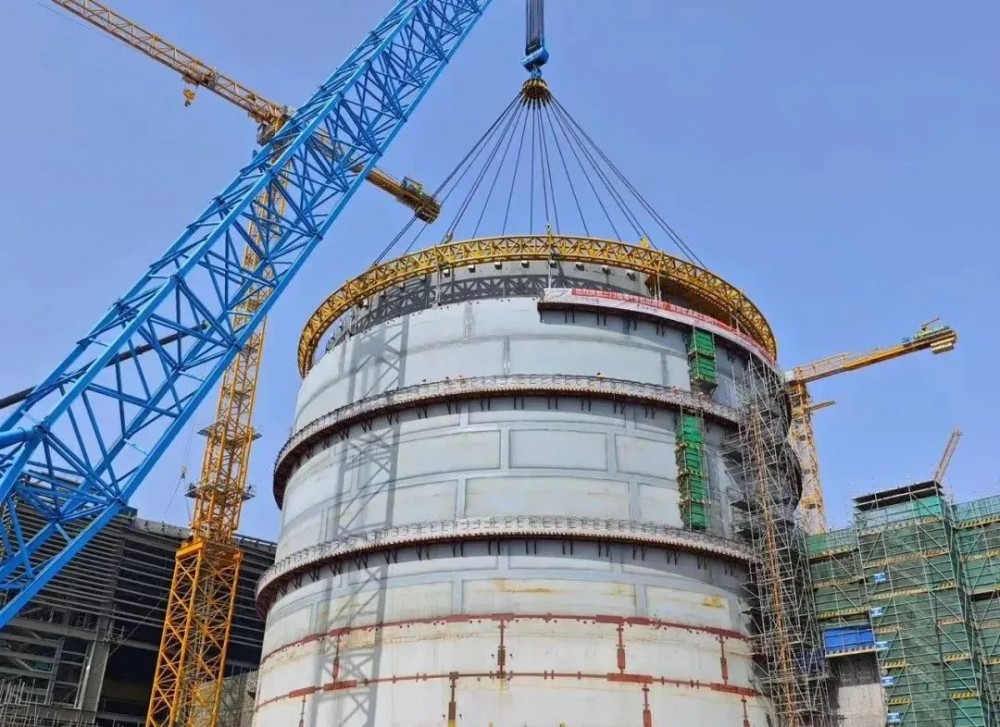

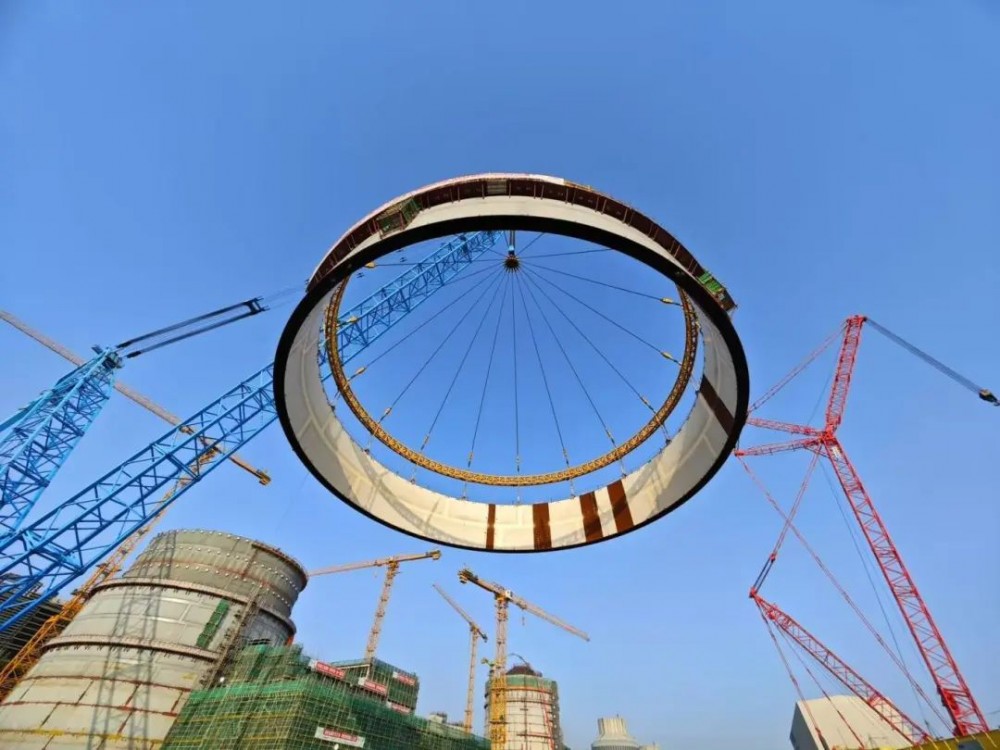

本次吊装的SC11-12层模块充分秉承“应模尽模”理念,进一步提升了屏蔽厂房建造效率。该模块由两层24个子模块拼装而成,整体呈圆筒型,外径约40米,高约7米,吊装重量超过600吨。

三门核电建设团队整体协同,全面贯彻中核集团“六大控制七个零”高质量精细化项目管理要求,在二期工程建设项目指挥中心(PCC)的统一指挥下,实施“六个一”一体化项目管理模式,采取项目负责人机制,建立SC11-12层就位日例会制度,恪守安全质量优先原则,强化技术创新,采取有限元建模分析、SC专用环形吊梁优化、集成式销轴测力仪实时应力监测等多项创新性保障措施,克服了模块起升高度较高、模块吊装通道狭窄,吊装过程易受干涉和模块不便加固等困难,确保了本次吊装工作顺利完成。

资讯来源:

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

上一篇:我国首座商业重水堆单循环安全运行738天
下一篇:暂无
