国家能源集团湖北公司汉川四期7号机组首次并网成功

发布时间:2025-11-28 人气: 来源: 关键词:

11月23日8时52分,国家能源集团湖北公司汉川四期扩建工程7号机组首次并网操作一次成功,系统运行平稳,核心指标优良,为后续168小时试运行及正式投产发电奠定基础。

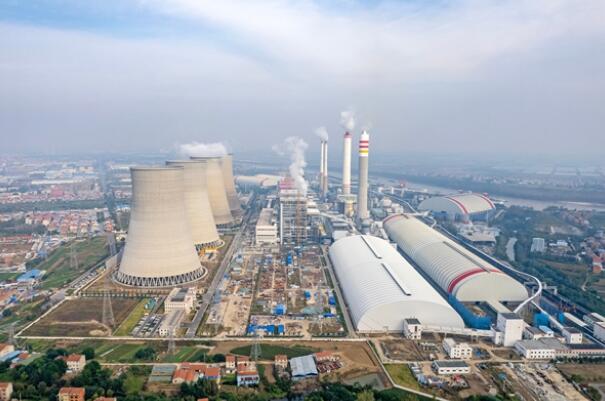

图为湖北公司汉川四期扩建项目航拍图

该项目是集团公司重点规划项目,设计建设两台100万千瓦超超临界二次再热火电机组,可实现废热再利用、废水零排放的环保目标。项目投产后,将进一步增强西电东送通道上的电源支撑,提高通道安全稳定裕度,对优化区域电源结构,改善电网运行条件,促进经济快速发展具有十分重要的意义。

此次7号机组发电机并网全程采用“汉5011开关顺控并网”模式操作。为确保并网工作安全高效推进,该公司提前统筹资源,配齐人员力量,先后通过智慧操作票系统配合完成了短路试验、发变组空载特性试验、励磁系统试验等一系列并网前试验工作;各专业人员严格落实安全责任,强化风险管控,紧盯各重要系统、设备试验期间的运行数据,确保全部参数均正常达标。同时,安排专人与华中网调保持高效沟通,确保流程无遗漏,操作全面合规;安排运行、维护人员24小时不间断核对并完成保护定值修改、压板投退、校验装置性能等工作任务,对于发现的问题,形成“发现、反馈、解决、汇报”的闭环机制,为一次并网成功创造了有利条件。
