11月11日,由中国水电四局机电安装分局承担改造施工任务的国网陕西安康水电厂1号机组旧转子一次性顺利吊出,标志着整体改造进入重要工期节点,为圆满完成1号机组改造工作打下了坚实基础。

安康水电厂1号机组旧转子直径12米、高2.5米、重669吨,是水轮发电机组中重量最大的核心部件,其吊装作业难度高、风险大,对施工组织与技术水平提出严峻考验。为确保转子安全平稳吊出,安康项目部高度重视、周密部署,提前制定专项施工方案,全面开展安全技术交底,重点梳理起吊流程、风险防控及应急措施。自机组拆机工作启动以来,项目团队先后完成上机架吊出分解外运、连轴螺丝拆除等多项前置任务,并协同电厂完成桥机并车调试、转子吊具安装及作业面布置等准备工作,为转子顺利吊出创造了良好条件。

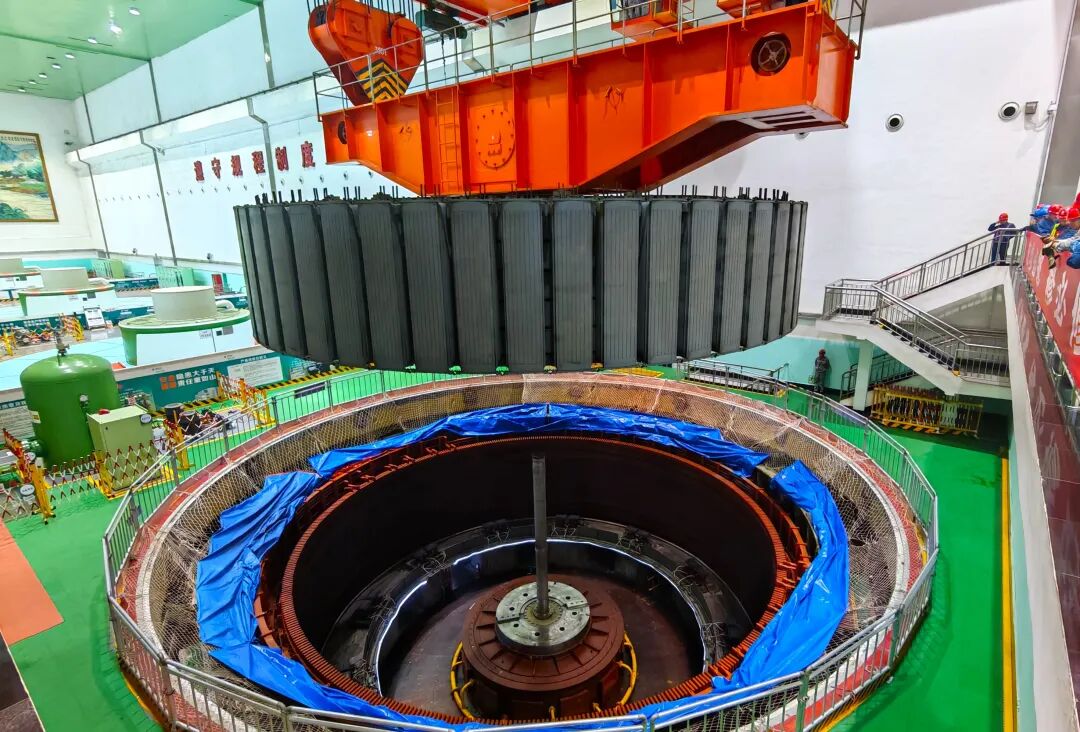

当天10时43分,随着指挥人员指令下达,桥机缓缓启动,转子平稳抬升,历经47分钟精准操作,成功吊运至指定分解工位。
1号机组旧转子的成功吊出,为下机架、下端轴、顶盖、转轮等关键部件的后续检修工作争取了宝贵时间。下一步,安康项目部将持续强化安全、质量与进度管控,全力推进1号机组改造任务,确保项目优质高效完成。
