当前位置: 主页 > 国内资讯 > 风电

内蒙古启动15GW风电竞配:新增项目不得超分配规模安排!

发布时间:2025-11-14 人气: 来源: 关键词:

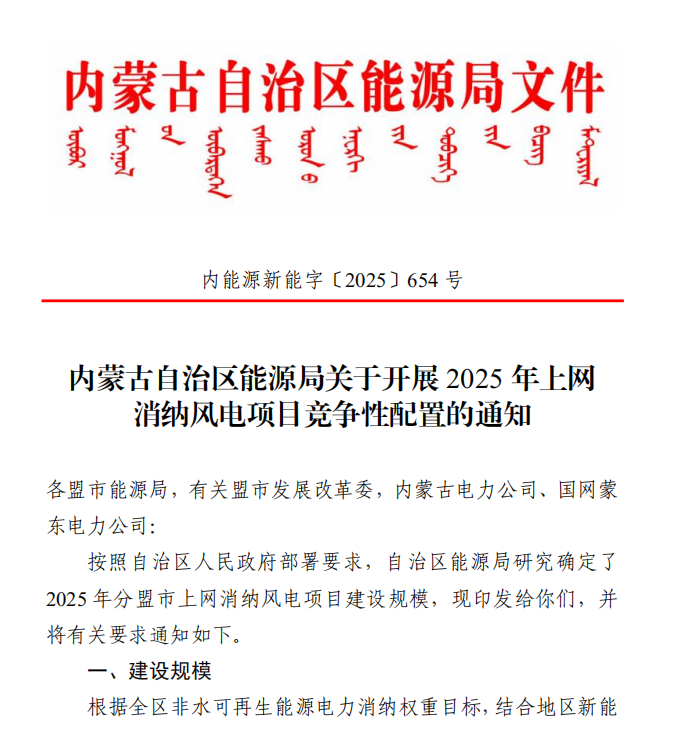

电力家获悉,11月9日,内蒙古能源局发布《关于开展2025年上网消纳风电项目竞争性配置的通知》。

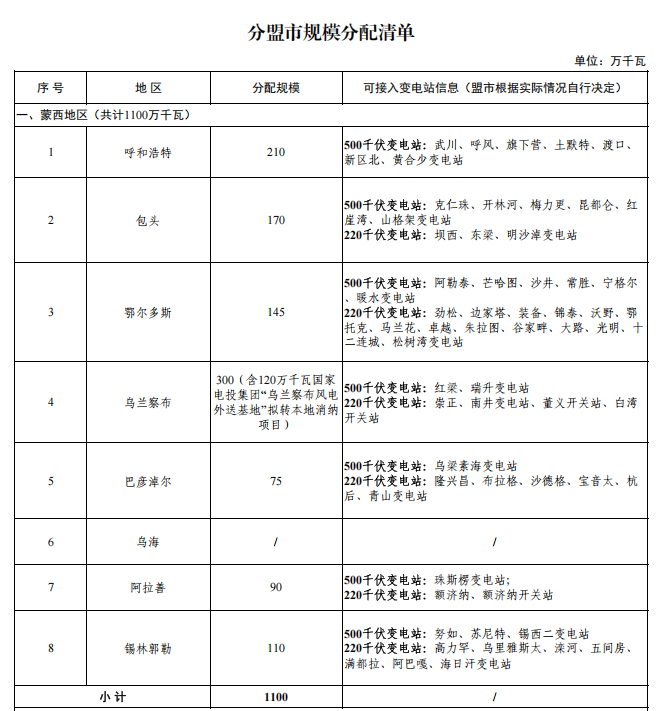

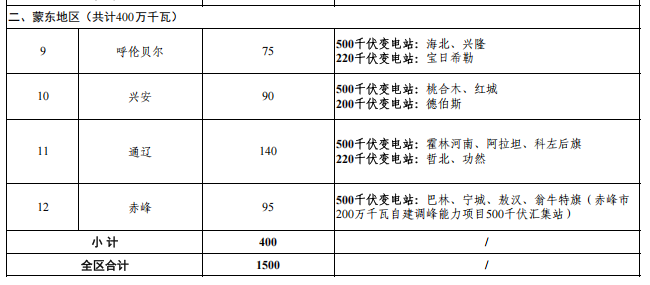

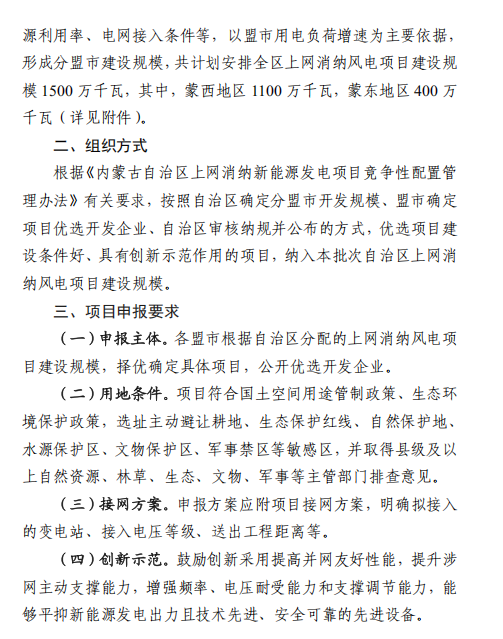

通知指出,根据全区非水可再生能源电力消纳权重目标,结合地区新能源利用率、电网接入条件等,以盟市用电负荷增速为主要依据,形成分盟市建设规模,共计划安排全区上网消纳风电项目建设规模1500万千瓦,其中,蒙西地区 1100万千瓦,蒙东地区400万千瓦(详见附件)。



通知还指出,各盟市根据自治区分配的上网消纳风电项目建设规模,择优确定具体项目,公开优选开发企业。

鼓励创新采用提高并网友好性能,提升涉网主动支撑能力,增强频率、电压耐受能力和支撑调节能力,能够平抑新能源发电出力且技术先进、安全可靠的先进设备。

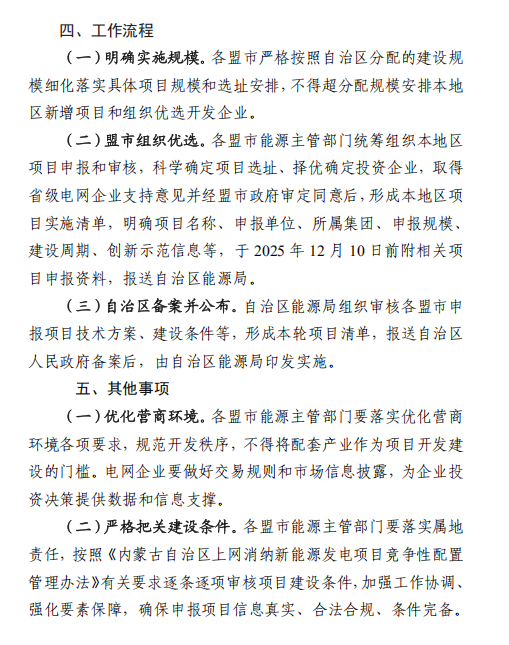

各盟市严格按照自治区分配的建设规模细化落实具体项目规模和选址安排,不得超分配规模安排本地区新增项目和组织优选开发企业。

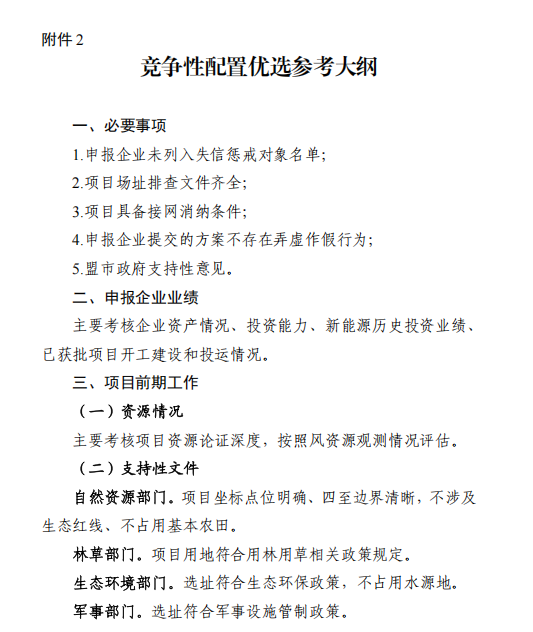

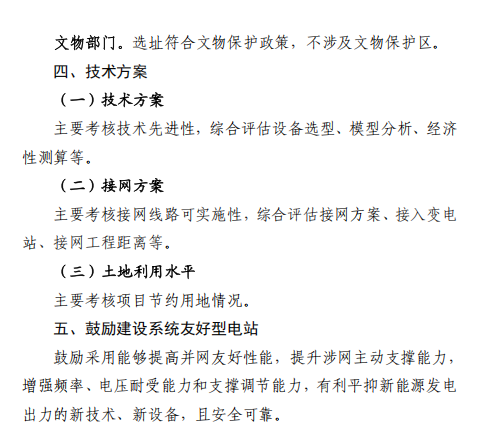

加强审批管理。各盟市能源主管部门要依法依规做好项目核准工作,并持续加强监督管理,核准逾期未开工的,要及时按规定清理废止。项目纳入建设规模后,5年内不得转让项目或股权;同一集团内业务调整等确需变更投资主体或股权比例的,要按规定履行相关手续。

项目核准后,盟市能源主管部门要指导项目业主合法合规办理各项建设手续,加快推进项目开工建设,依据区域负荷增长情况和国家新能源利用率管理要求,有序安排并网投运节奏。电网企业要同步开展接网工程规划设计,加快投资建设进度,确保网源同步投产。

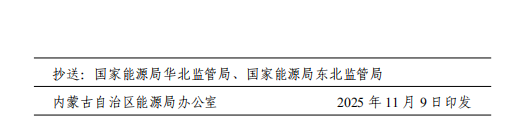

公告如下:











来源:内蒙古自治区能源局

资讯来源:

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

上一篇:山西印发2025绿电园区工作指引:涵盖增量配网、风光储配比、
下一篇:暂无
