新疆哈密嘉汇新能源一期20万千瓦风电项目全部风机基础浇筑完成

发布时间:2025-07-18 人气: 来源: 关键词:

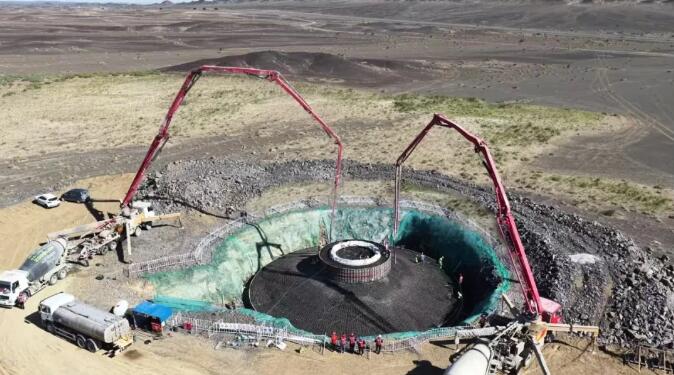

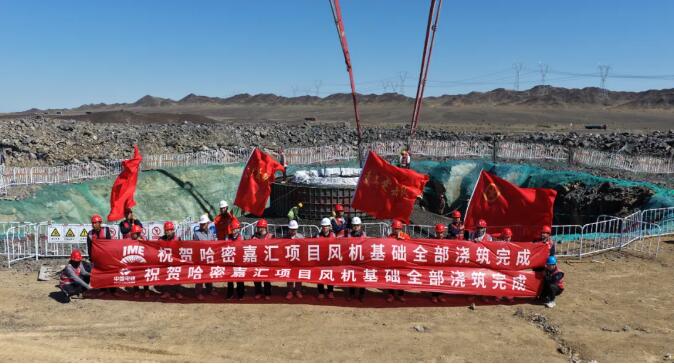

7月14日,随着最后一台风机机位基础浇筑完成,哈密嘉汇新能源一期20万千瓦风电项目风机基础浇筑圆满收官,为项目按期实现并网发电目标奠定坚实基础。

项目位于新疆维吾尔自治区哈密市巴里坤哈萨克自治县境内,采用20台单机容量为10兆瓦的风力发电机组,总装机容量200兆瓦,新建1座110千伏升压站以1回110千伏送出线路接入博景上湖220千伏汇集站。

施工过程中,项目部面对戈壁地区昼夜温差大、岩层情况复杂等施工难点,在保证安全及质量的前提下,项目部上下一心、精准施策,精心设计爆破参数,制定精细化专项方案,高标准把控混凝土材料选择,确保基坑开挖及混凝土浇筑安全质量受控,圆满完成20台风机基础浇筑施工任务。

据悉,项目建成后,每年可为电网提供清洁电能约64053万千瓦时,节约标准煤约19.32万吨,对于保护当地生态环境、减少大气污染具有积极的作用。
