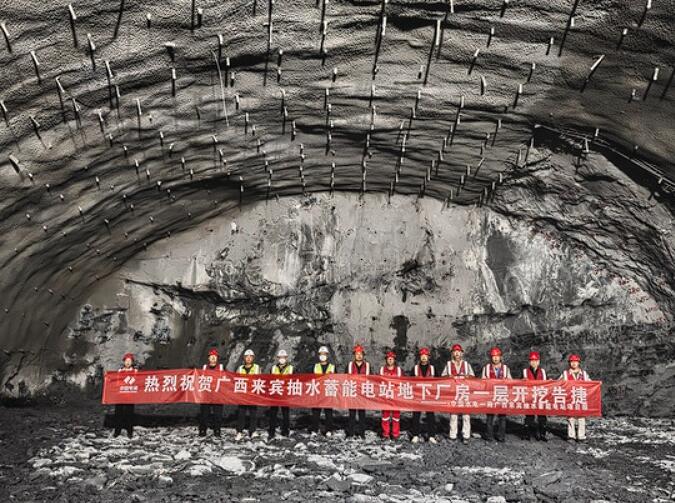

11月26日,广西来宾抽水蓄能电站输水发电系统工程地下厂房首层开挖实现贯通,为后续主体工程推进创造了有利条件。

作为一等大(1)型工程,来宾抽水蓄能电站主要建筑物按1级标准设计,总装机容量1200兆瓦,4台300兆瓦机组投用后,将在电力系统调峰、调频等领域发挥核心支撑作用。其地下厂房采用“一”字形布局,总开挖尺寸达170.50米长×25.40米宽×53.55米高,规模宏大且面临复杂地质条件、严苛开挖精度及庞大支护工程量等多重挑战,施工难度极高。

为破解难题,项目团队创新采用“中导洞先行+两侧错距扩挖”工艺。此前10米×10米的首层中导洞已精准贯通,为施工提供先导通道。团队严格把控两侧扩挖与中导洞30~50米滞后错距,兼顾围岩稳定与施工效率。针对顶拱轮廓开挖高精度要求,创新应用人工协同凿岩台车钻孔、周边光面爆破技术,搭配液压平台车人工装药与毫秒微差延时网络,实现精准爆破;爆破后通过液压反铲联合人工快速清面,确保工序标准化。

从中导洞贯通到首层面全面贯通,项目团队主动攻坚,以技术创新破解地质复杂、高温,空间受限等难题,用精细化管理把控质量进度,彰显了过硬专业实力。此次首层开挖完成,不仅为后续岩锚梁施工、边墙支护等关键工序铺平道路,更为项目按期投产筑牢了根基。项目团队将乘势深化现场管理,推进标准化精细化施工,全力冲刺地下厂房后续施工目标。
