11月18日,东台悦达弶港共享储能电站的AGC、AVC联调涉网实验圆满收官。自11月13日启动以来,现场团队坚守岗位、精准操作,与江苏省电力调度中心保持高效联动,利用好每一次充放机会推进联调进度,仅用6天便完成全部任务。

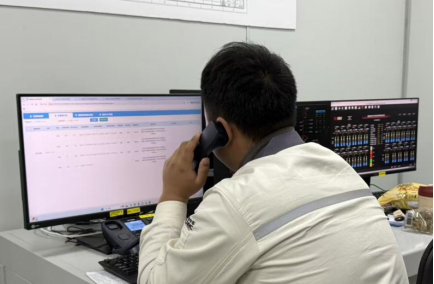

作为区域重点新能源项目,该电站总装机容量100MW/200MWh,共配置46台储能电池仓。AGC、AVC联调涉网实验期间,公司统筹部署,牵头联合工程建设方、实验单位、一二次系统厂家,以及EMS、PCS设备供应商等多方力量,建立常态化现场调度机制,每日召开进度推进会,根据每一天电站调度指令合理安排自测及联调计划。针对自测、联调期间可能出现的设备、沟通、人员等问题提前部署相关安排,将实验时间压缩至最短。

根据《江苏电力并网运行管理实施细则》要求,对于已经并网投运的储能电站,AGC机组的可调范围、调节速率、调节精度、响应时间等重要指标,以及AVC投运率、调节合格率均纳入省调考核体系,如不具备相关功能将面临“容量越大、考核风险越高”的困境。此次涉网实验对于电站来说至关重要,AGC、AVC的联调结果,既是检验电站能否与电网安全、稳定、可靠连接与协同运行的保证书,又是直接关系电站收益,规避运营考核风险的护身符。

此次AGC、AVC联调涉网实验的成功,标志着东台悦达弶港共享储能电站在技术性能和安全可靠性方面达到了较高水平,即为电站稳定运行奠定了坚实基础,也为区域能源供应的稳定性和清洁性提供了有力支撑。
下一步,公司将快速推进一次调频联调实验、调峰能力认证、电网适应性及高低电压穿越等涉网实验工作,紧盯节点,全程跟踪,严把质量和安全关,全力保障电站高质高效安全运行。
