梅州抽水蓄能二期电站首台机组首次发电工况并网一次成功

发布时间:2025-06-10 人气: 来源:<a href="https://mp.weixin.qq.com/s/GzbZqk1S-DTe3mz5AJvgSg" target="_blank">南网储能</a> 关键词:抽水蓄能电站,水力发电,水电项目,

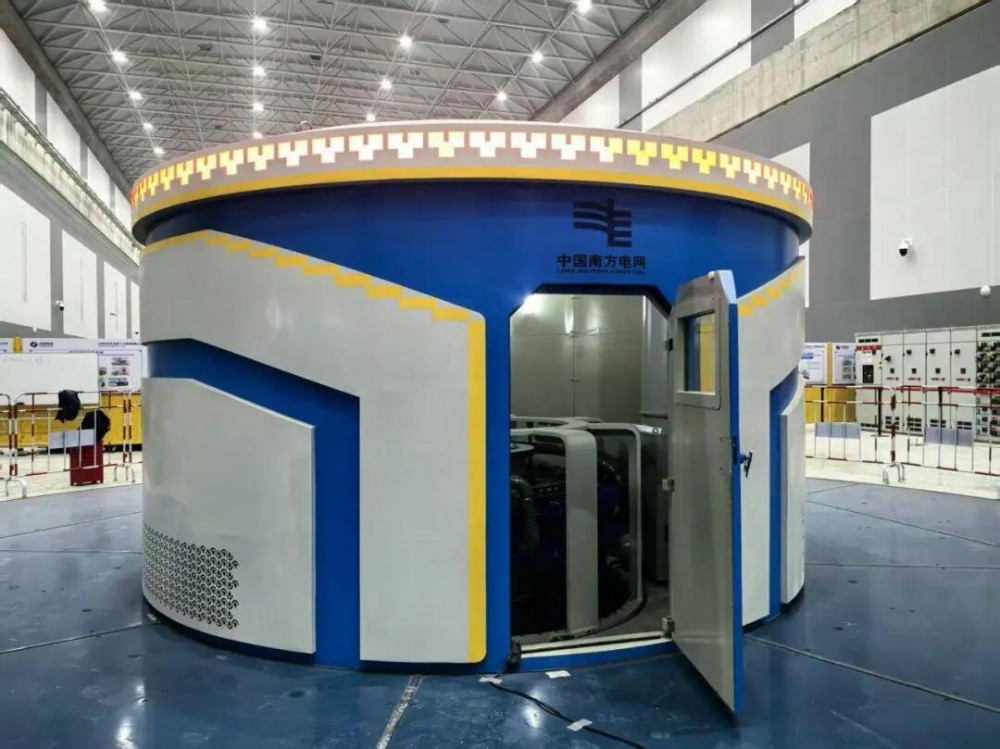

2025年6月9日20点30分57秒, 梅州抽水蓄能电站二期工程继以变频启动装置(SFC)拖动抽水调相(CP)工况启动后,首次实现了发电工况并网一次成功,顺利实现机组出力50兆瓦,运行15分钟以后甩负荷停机。首次发电并网过程中,机组状态控制良好,各系统运行稳定,各项指标优良,标志着梅蓄二期电站首台机组调试工作取得重大阶段性进展。

连日来,参与调试各方日夜奋战在厂房一线,陆续完成机组过速、调速器空载、热稳定、发电机升流升压、励磁空载特性、发电机空载特性、电制动、发电工况假同期等关键技术试验。

据悉,梅蓄电站二期工程首台机组于2025年4月31日完成总装,在确保安全,质量的前提下,充分利用上游水道充水的时机,合理优化调试流程,于5月21日开始机组CP工况调试,5月25日完成CP工况调试,6月5号开始发电方向启动调试,6月9日发电方向并网成功。

据了解,梅州抽水蓄能电站二期工程通过阶段划分和流程优化,显著提升调试效率,为机组安全可靠投产强化技术保障。电站负责人表示:“通过高效协同,我们攻克技术难关,科学优化工期,为同类工程调试树立标杆示范,形成可复制的技术经验。
