2024年度中国可再生能源工程建设质量管理报告:截至2024年底新型储能项目投产容量达7376万kW/1.68亿kWh

发布时间:2025-06-04 人气: 来源:<a href="http://mp.weixin.qq.com/s?__biz=MzAxNjgxNjg1OQ==&mid=2650583963&idx=1&sn=bb4e1da04587dc1e234e7245661ec310&chksm=83e71c2fb4909539c021278f65c4dd3 关键词:电化学储能电站,磷酸铁锂电池,新型储能项目,

近日,水电总院发布《中国可再生能源工程建设质量管理报告2024年度》(以下简称《报告》)。

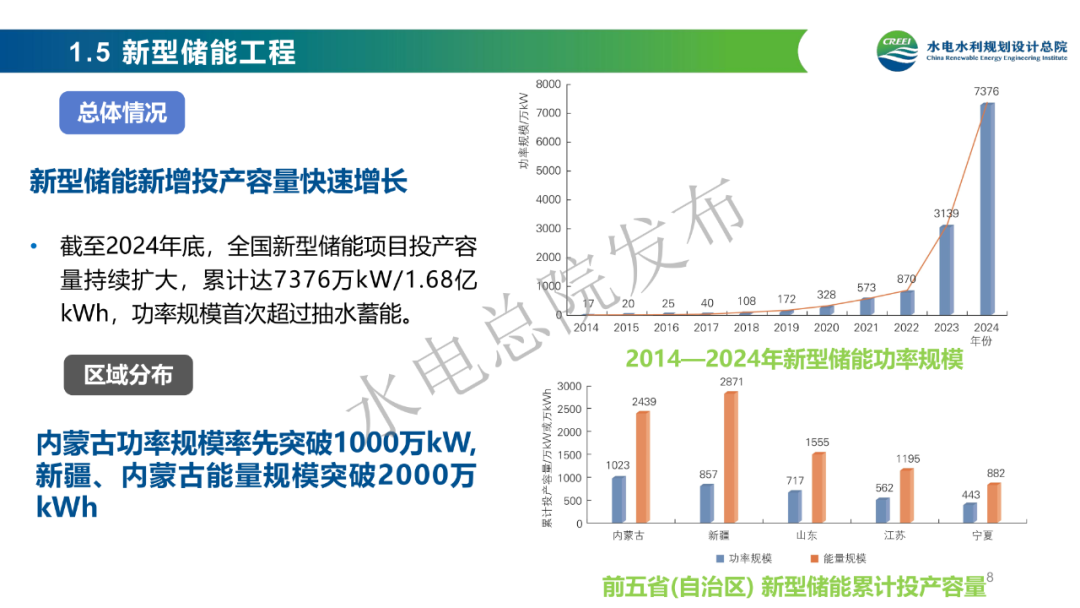

《报告》中提出,截至2024年底,全国新型储能项目投产容量持续扩大,累计达7376万kW/1.68亿kWh,功率规模首次超过抽水蓄能。其中,内蒙古功率规模率先突破1000万kW,新疆、内蒙古能量规模突破2000万kWh。

新型储能工程特点如下:

新型储能主要集中在电源侧、电网侧,逐步呈现大型长时趋势:截至2024年底,已投产新型储能电站主要集中在电源侧、电网侧,占比超90%。

电化学储能单元建设形式以预制舱为主、系统集成技术不断升级:电化学储能单元以预制舱建设形式为主,设备系统在厂家装配集成。

电化学储能电站仍以锂离子电池为主其他技术路线稳步发展:截至2024年底人已投产的电化学储能电站磷酸铁锂电池仍占据绝对主导地位,占比约96%。

压缩空气储能规模化应用趋势显现:2024年,完成质量监督注册的压缩空气储能项目共7个,总容量291万kW/1200万kWh。

原报告如下:

资讯来源:<a href="http://mp.weixin.qq.com/s?__biz=MzAxNjgxNjg1OQ==&mid=2650583963&idx=1&sn=bb4e1da04587dc1e234e7245661ec310&chksm=83e71c2fb4909539c021278f65c4dd3
