南网储能广东梅州抽水蓄能电站二期工程引水系统充水一次成功

发布时间:2025-06-03 人气: 来源:<a href="http://mp.weixin.qq.com/s?__biz=Mzg2MTg2MDYwMg==&mid=2247524615&idx=2&sn=a25fd17f2bf1c4168c24002bcb0b384f&chksm=ce128692f9650f84448de039df98e07 关键词:抽水蓄能电站,新能源产业,南网储能,

5月28日,南网储能梅州抽水蓄能电站二期项目引水系统充水成功,各水工建筑物和设备状态良好,各项试验数据平稳正常,标志着“十四五”粤港澳大湾区首个抽水蓄能电站向全面投产发电迈出关键一步。

梅蓄二期引水系统总长约1581米,引水主洞衬砌混凝土直径10米。本次充水试验累计充水7.8万立方米,充水过程历时8天,保压状态3天。期间,梅蓄公司及建管、运行、修试、信通等专业分公司紧密配合,有序开展水工巡视、监测、设备巡检等工作,有力保障了充水试验过程安全可控。目前,引水系统充水全部顺利完成,设备运行状态良好,各项试验数据均满足设计要求。

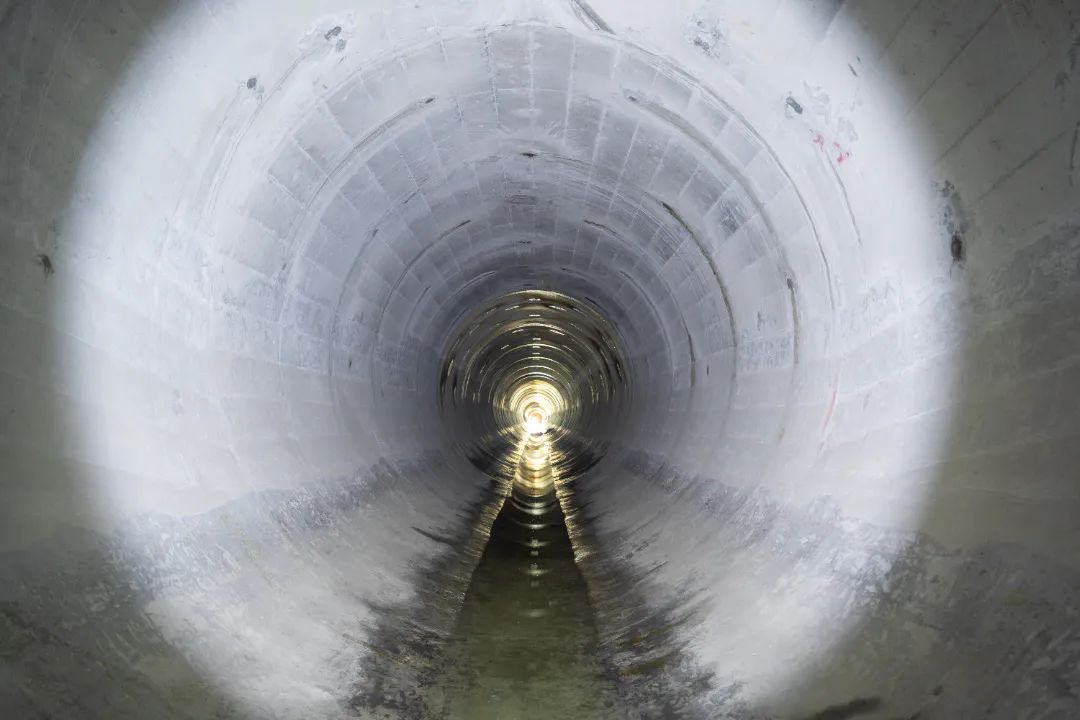

梅蓄二期引水下平洞

据悉,梅蓄二期引水系统工程于2022年9月开工,2025年5月完成引水系统充水,施工总工期33个月,施工质量良好,引水系统工程优良率达98.2%。在建设过程中,梅蓄项目团队组织各参建单位采取技术优化、加强组织、增加施工资源等有效措施,确保施工安全平稳、质量优良,输水发电系统施工效率达到国内同类工程领先水平。

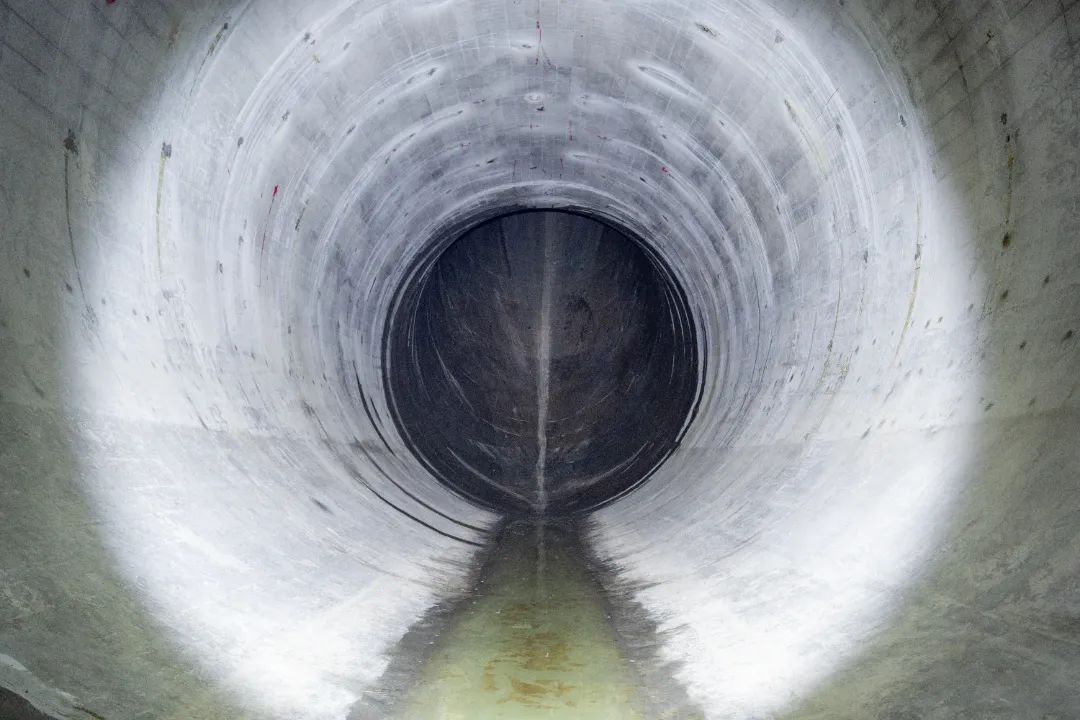

梅蓄二期引水支洞

梅蓄二期项目建设团队将组织各参建单位全力以赴,确保工程年底前全面投产,为粤港澳大湾区能源绿色转型作出积极贡献。


资讯来源:<a href="http://mp.weixin.qq.com/s?__biz=Mzg2MTg2MDYwMg==&mid=2247524615&idx=2&sn=a25fd17f2bf1c4168c24002bcb0b384f&chksm=ce128692f9650f84448de039df98e07

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

上一篇:河北尚义抽水蓄能电站首台机组定子吊装完成
下一篇:暂无
