国家能源集团规模最大电化学储能电站全容量并网

发布时间:2025-05-19 人气: 来源:<a href="http://mp.weixin.qq.com/s?__biz=Mzg3NjYyMTU3MQ==&mid=2247518611&idx=2&sn=65edb7937aba461cd29f68ec4c762690&chksm=cf2db3fff85a3ae91bae63333303c19 关键词:电化学储能电站,储能电站,供电设备,

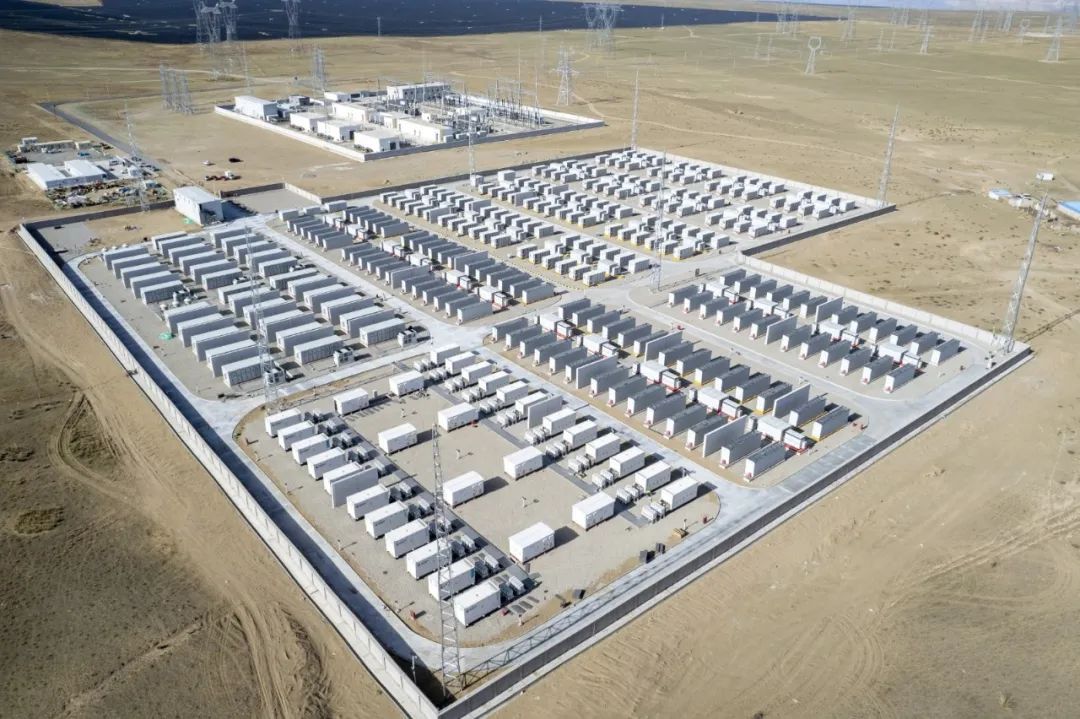

5月15日,集团规模最大的电化学储能电站——共和公司海南塔拉255兆瓦×4小时储能项目末批组串式储能区域顺利并网投运,标志着该项目实现全容量并网发电。

该项目装机容量为255兆瓦×4小时,是集团规模最大的电化学储能电站。项目位于青海省海南藏族自治州共和县光伏产业园,总占地面积约93.463亩,由组串式、高压直挂式、集中式等储能形式组成,包含56个储能单元及2套高压级联型构网型储能子系统。项目建成后,预计每年充电量为285600兆瓦时,每年减少排放二氧化碳约378.14吨,能够有效提升区域电力系统调峰能力和电力系统源网荷储协同调度灵活性,对青海省新能源消纳和能源结构调整起到支撑作用,对构建清洁低碳安全高效的能源体系具有重要意义。

针对项目交叉作业多、吊装风险高、安全风险大等问题,该公司统筹部署,全面谋划全过程工作。在土建施工阶段,重点检查基础的平整度、混凝土的强度等,对土建基础严格把关;在吊装施工阶段,提前制定详细的吊装方案,用时仅20天,安全高效地完成电池舱的吊装就位工作;在电气设备安装阶段,检查电缆桥架的安装垂直度、电气接线的正确性和牢固性、电缆布线工艺等,有力保障电气系统运行的安全性和可靠性。为确保顺利并网,该公司积极沟通省调超前验收并网资料,联系地调提前把关项目验收,为项目顺利并网做好保障。

资讯来源:<a href="http://mp.weixin.qq.com/s?__biz=Mzg3NjYyMTU3MQ==&mid=2247518611&idx=2&sn=65edb7937aba461cd29f68ec4c762690&chksm=cf2db3fff85a3ae91bae63333303c19

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

上一篇:大唐石柱火风储一体化试点项目配套送出工程取得核准批复
下一篇:暂无
