广东云浮水源山抽水蓄能电站项目东坑大桥预制梁吊装完成

发布时间:2025-04-16 人气: 来源: 关键词:

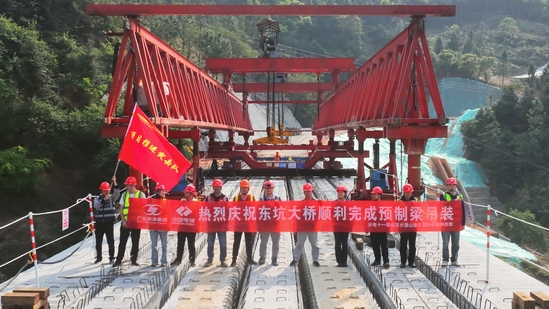

近日,随着最后一片预制梁精准落位,广东云浮水源山抽水蓄能电站项目东坑大桥预制梁吊装完成。

东坑大桥长120米,宽10米,最大高度18米,是工程的“咽喉要道”。本次吊装预制梁共计42片,单片最大重量达46.2吨。为了确保吊装顺利,项目部组织专家研讨,科学制定施工方案,采用先进架桥设备,通过现场测量和模拟演练的方式,确保吊装各环节准确无误。项目严格落实班前讲话、三级安全教育、安全交底,切实筑牢安全生产防线。截至目前,项目已完成下部结构施工及预制梁吊装任务,完成总工程进度的90%。下一步,项目部将一鼓作气,确保“五一”前实现上下库连接公路通车目标,以实际行动助力电站早日投产运营。

广东云浮水源山抽水蓄能电站项目是广东省“十四五”期间首个核准的抽水蓄能新站点,投运后预计每年可为经济社会发展输送清洁电能约18亿千瓦时,按标准煤耗计算,每年可节约标准煤约15.8万吨,减排二氧化碳约39.5万吨。

东坑大桥预制梁吊装完成
