山西华电蒲县120万千瓦抽水蓄能电站35千伏中心变电站场地顺利移交

发布时间:2025-04-15 人气: 来源: 关键词:

4月11日,由公司承建的山西华电蒲县120万千瓦抽水蓄能电站35kV中心变电站场地顺利移交。此次场地移交节点较合同工期提前81天实现,为后续永久供电施工奠定了坚实的基础。

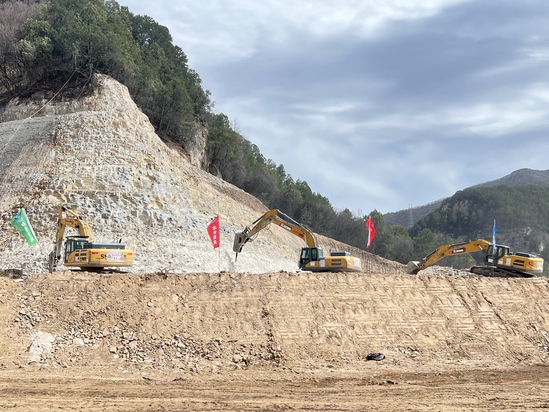

35千伏中心变电站场距离进厂交通洞直线距离15米,占地面积约4158平方米,地层岩性为奥陶系下统,岩性有燧石白云岩、白云岩、薄层白云质泥灰岩。土石方共计23638立方米,其中石方14183立方米,边坡采用砂浆锚杆+挂网喷射混凝土支护。

为保证的顺利施工,项目部一是强化工序管理。按照“以工艺保工序、以工序保分项”的理念,边坡开挖一段紧跟支护封闭,形成流水作业。二是严控施工质量。施工过程中从边线及坡比控制、砂浆锚杆注浆质量等各个环节专人盯控,并对隐蔽工程隐蔽前按照三检一验制组织验收。三是注重文明施工。结合山西华电蒲县公司关于环水保管理相关要求,项目部将洒水降尘、裸土覆盖的等措施的落实贯穿于施工的全过程。

山西蒲县抽水蓄能电站装机容量1200兆瓦(4×300兆瓦),枢纽建筑物主要由上水库、下水库、输水系统、地下厂房、地面开关站及补水系统等组成,该工程建设将有效提升山西省电力系统的调峰能力和稳定性,促进新能源的消纳,推动能源结构转型。
