川投能源银江水电站5号机组投产发电

发布时间:2025-11-03 人气: 来源: 关键词:

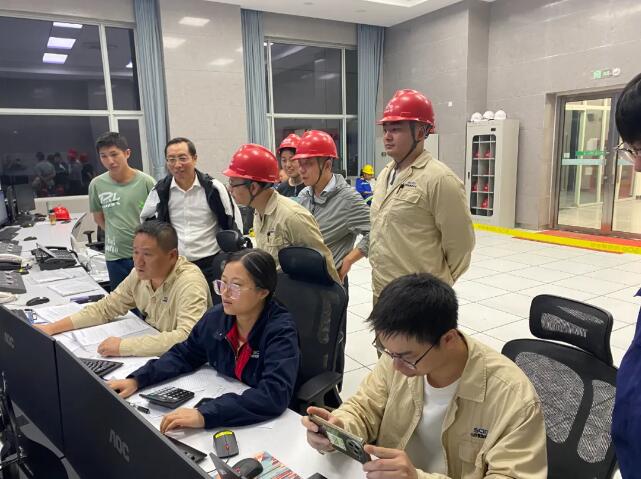

10月31日17点27分,银江水电站5号机组顺利完成72小时试运行,正式转入商业运行,标志着银江水电站全面进入收官冲刺阶段。

围绕推进机组投产发电,川投能源攀水电公司及各参建单位以2025年“决战百天 保安全 促发展 确保实现全面投产发电目标”劳动竞赛为抓手,创新采用“分段验收、平行作业”管理模式,克服设备大件运输难、安装精度要求高、系统接口复杂等多重挑战,高效推进安装调试工作,深入现场检查安装、监理及设备厂家的安全管理、进度管控与质量保障情况,充分发挥“前线指挥部”作用,构建起协同联动的工作机制,确保工程施工各环节无缝衔接、稳步推进。

经过全体建设者夜以继日的奋战,5号机组于10月26日7时13分实现首次并网,10月28日17时27分进入72小时试运行。试运行期间,机组运行平稳,各项性能指标均符合规程要求,顺利通过验收并转入商业运行。

随着5号机组正式投运,银江水电站投产装机容量已达到32.5万千瓦,为区域电力保供注入强劲动力。当前,项目建设已进入最后冲刺阶段,攀水电公司将同各参建单位一道,全力以赴推进6号机组的安装调试工作,奋力实现年底全面投产发电目标,为四川“双碳”战略实施与区域高质量发展提供坚实支撑。
