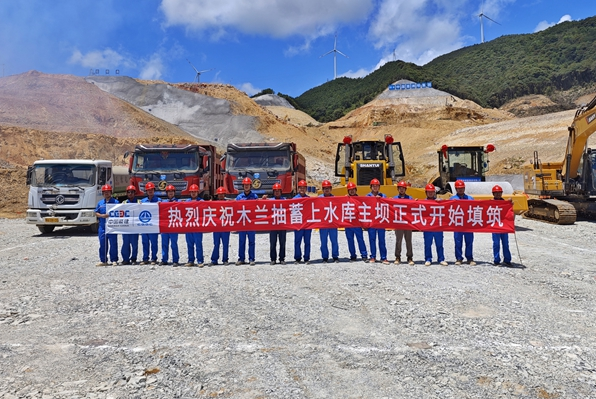

【中国网】福建仙游木兰抽水蓄能电站上水库大坝填筑正式启动

发布时间:2025-07-04 人气: 来源: 关键词:

7月1日,福建仙游木兰抽水蓄能电站项目上水库大坝填筑施工正式启动,工程全面进入主体结构建设的攻坚阶段,为项目在2027年实现首台机组投产发电目标全力提速,按下“快进键”。

电站位于仙游县社硎乡和菜溪乡交界处,是《国家抽水蓄能中长期发展规划(2021—2035年)》中的“十四五”重点实施项目、福建省“十四五”重点实施抽水蓄能项目之一。项目计划安装4台单机容量35万千瓦可逆式水泵水轮发电机组,建成年发电量14亿千瓦时、年抽水电量18.67亿千瓦时、年发电利用小时数约1000小时的抽水蓄能电站。

电站上水库大坝为混凝土面板堆石坝,坝高65.5米,总填筑总量约206万立方米,计划于2026年3月完成填筑。中国能建葛洲坝建设公司主要承担电站上水库大坝工程、永久道路工程、上水库附属建筑工程、金属结构安装工程、水土保持和环境保护工程等施工任务。截至目前,主坝区域已累计开挖土石方49.5万立方米,坝基支护工程已完成90%,为大坝填筑奠定坚实基础。

面对高陡边坡物料运填作业及雨季施工等挑战,项目团队充分发挥党建引领作用,持续优化施工工序,科学调度施工资源,全力确保各项节点目标如期实现。针对库区复杂的地质条件,团队创新应用“碾压质量智能监控分析系统”,该系统集成北斗高精度定位技术与信息化管理手段,搭建实时监控平台,精准跟踪碾压机械的运行轨迹、碾压次数、运行速度及激振力等关键参数,实现了施工过程的全面智能化管控,为项目高质量推进提供了坚实的技术支撑与保障。

“随着大坝填筑施工的正式启动,工程建设重心从基础开挖阶段全面转向了核心结构施工阶段。当下,230余名建设者正全力以赴,突破地质条件复杂和气候环境多变带来的双重挑战,筑牢安全与质量防线,努力将工程打造成绿色能源领域的标杆工程。”中国能建葛洲坝建设公司福建木兰抽蓄项目部党支部书记、项目经理吴华峰介绍。

电站建成后,将服务福建电网,承担电力系统调峰、填谷、紧急事故备用等任务。据测算,电站每年可节省标准煤53.9万吨,减少二氧化碳排放量116万吨。同时,工程建设还将塑造出“高峡平湖”的秀美生态景观,为仙游经济社会发展注入强劲动能,推动当地在生态保护与经济发展领域实现互利共赢的良好局面。

新闻链接:http://union.china.com.cn/csdt/txt/2025-07/03/content_43162837.html
