拉哇水电站4台机组引水隧洞压力钢管安装完成

发布时间:2025-05-21 人气: 来源: 关键词:

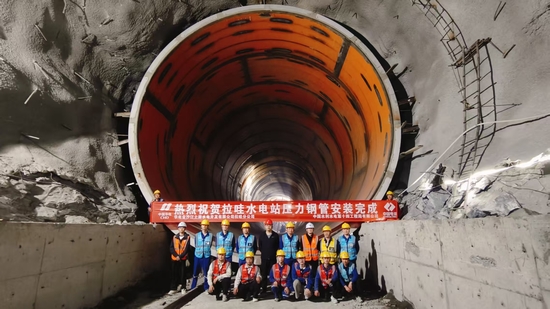

5月19日,拉哇水电站建设再次迎来重大突破,4台机组引水隧洞压力钢管安装任务圆满收官,并按计划顺利移交工作面,为后续混凝土浇筑及机组安装奠定坚实基础。

此次移交的压力钢管工程规模大、技术要求高。单条隧洞钢管长60.5米,直径由9米渐缩至7.9米,4条隧洞共84节钢管,历时268天完成安装,一次性通过监理、业主联合验收。工程采用高强度610兆帕级钢作为钢衬,钢板厚30-52毫米,全程配置30毫米厚钢板加劲环(阻水环),有效增强抗压性、防渗漏能力。

面对高水头、强地质应力及工期紧等挑战,拉哇电站机电安装项目部创新采用智能化施工方案。借助钢管智能化组焊系统、多功能台车与设备转运台车,实现钢管瓦片快速组圆、调圆及设备转场,大幅缩短工期;运用自动化焊接工艺完成纵缝、环缝焊接,搭配数字化监控系统,攻克高强钢焊接变形控制、渐变段曲面精度调节等技术难题。

作为水电站引水系统“生命线”与机组运行“主动脉”,压力钢管安装质量关乎电站安全。此次工程不仅为拉哇水电站早日投产提供有力支撑,更积累了先进制造、安装经验。施工中,项目团队践行绿色发展理念,以智能化手段提升工艺水平,为生态友好型水电站建设树立标杆,为全球清洁能源发展贡献“安装尖锋”方案。
