沙河抽蓄电站1号施工支洞启动洞挖施工

发布时间:2025-05-19 人气: 来源: 关键词:

日前,沙河抽蓄电站项目1号施工支洞启动洞挖施工。作为电站进入引水上平段系统的关键部位,该洞室的顺利推进,将直接打开引水隧洞上平段、上斜井上弯段等关键部位的施工作业面,为主体工程施工提供了有力保障。

1号施工支洞作为控制性节点工程,支洞全长502.57米,采用城门洞型断面设计,开挖断面宽7.2米、高6.3米,承担着引水隧洞上平段、引水隧洞段、上水库进/出水口事故闸门井及引水上斜井等关键部位后续开展各项施工作业的重任。

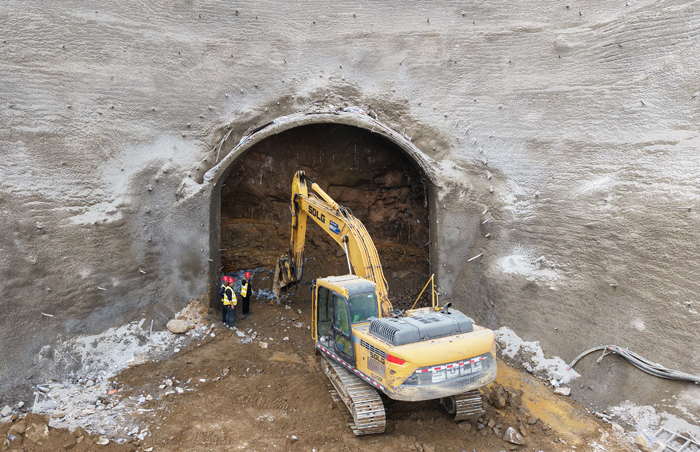

为打开1号施工支洞施工,沙河总包部土建分部克服去上库交通不便及设备材料转运、施工人员生活安排等困难,积极组织力量投入施工设备和人员,配置自主发电设备,在毛路初步贯通后,迅速投入各类开挖设备进行洞口明挖施工,确保进洞施工节点不受影响。面对进口段复杂地质条件,土建分部在洞口明暗交界处原有拱架基础上增设明拱,并同步实施锚杆支护体系,切实保障了洞室结构的稳定性和施工安全。

下一步,沙河总包部将继续发扬“自强不息,勇于超越”的企业精神,严把安全质量关,全力冲刺年度建设目标。
