中核机械工程海阳核电吊装完成

发布时间:2025-04-28 人气: 来源: 关键词:

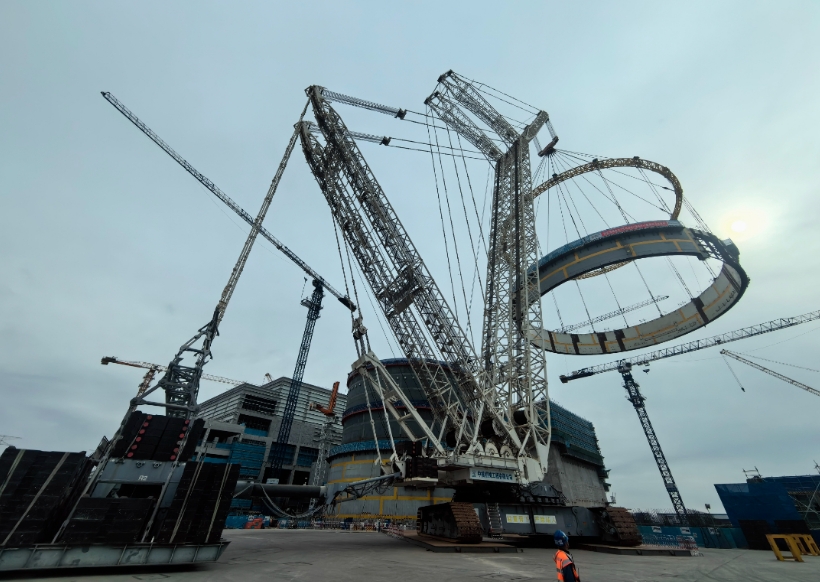

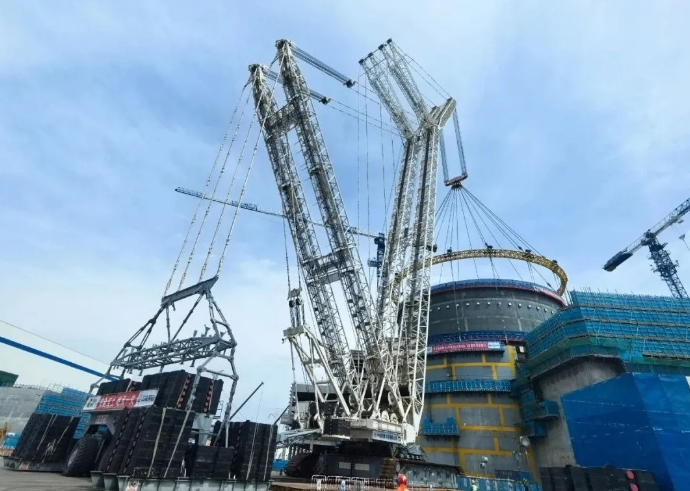

4月27日清晨,晨光微曦。中核机械工程海阳核电吊装项目部采用3200吨履带吊,历时2小时42分钟,顺利完成4号核岛屏蔽厂房SC结构6-7层模块吊装作业。整个吊装过程平稳有序,安全可控,为后续堆芯补水箱A(CMT)模块的就位创造了有利条件。

多重吊点稳吊装

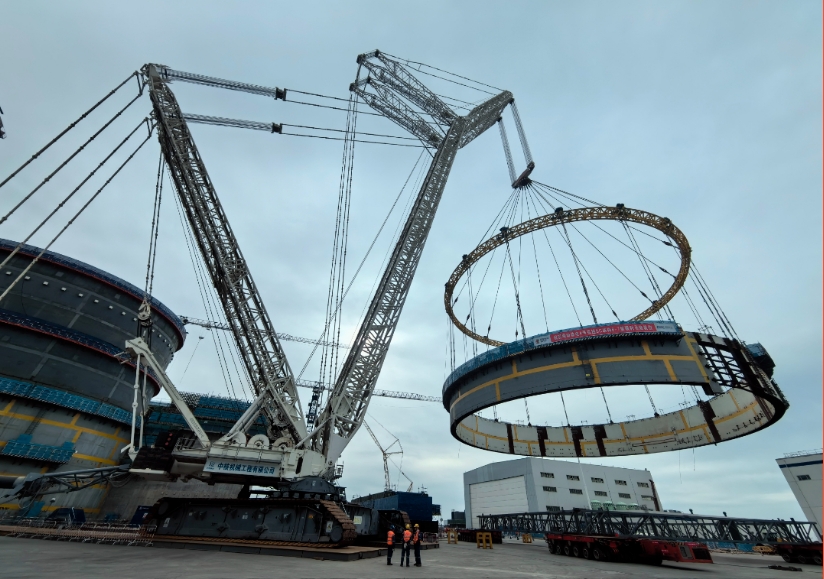

核岛屏蔽墙厂房SC结构,是AP1000核电的最外层“保护罩”,由高强度的钢材料与混凝土结构构成,具有坚固耐用、密封性好等特点,为核电站的安全运行提供可靠保障。SC结构6-7层共27个子模块,采用整圈吊装工艺,吊装总重达到650余吨。为保证吊装过程能安全、平稳进行,项目团队采用设置多吊点吊装方案:在环状结构吊具上均匀布置16个吊点,与吊车吊钩进行连接,下部内侧、外侧共均布32个吊点,下部吊点与被吊模块进行连接。

精准调平克难题

本次吊装的SC结构6-7层模块由多个子模块拼装组成,各子模块均设有独立的就位基准线,需与核岛设计位置严格对应。该模块在设计上划分为高应力区和低应力区,由于子模块质量分布不均,导致模块重心与形心存在偏差,给吊装调平作业带来困难,加之就位空间狭小,存在刮蹭风险,进一步增加了施工难度。针对技术难点,项目团队制定了专项应对方案:通过布置专业监测装置实时采集数据,科学配置调平配重;与业主、安装单位建立联动机制,实施全过程协同作业;特别安排专人在CV三环外挂架位置全程监控,实时观测模块与外挂架的间距变化。经过精心组织和精准操作,吊装团队顺利完成起钩、回转、行走、落钩等系列动作,最终实现模块安全精准就位。

党建引领护安全

为确保工程节点顺利推进,在上一项作业完成后,项目部立即会同安装单位全面梳理吊装干涉物项,提前消除安全隐患。面对4号核岛密集的吊装,项目党支部充分发挥党建引领作用,组建党员突击队和示范岗,党员干部带头冲锋,严把安全关、质量关、进度关和管理关。经过5天的奋战,SC6-7层两级吊索具系统高标准完成安装调试。吊装实施阶段,项目部与安装单位建立全过程协同机制,对每个风险点实施专人监护,确保吊装作业绝无一失。

正值五一节前的吊装高峰,项目团队将继续保持昂扬斗志,以更高标准、更严要求推进工程建设,在吊装工作中始终践行“安全至上,绝无一失”的安全理念,以专业的吊装技术稳扎稳打,确保每一个吊装节点的圆满完成,打造一个又一个标杆工程,为核电建设发展贡献“无限可能”的品牌力量。
