海阳核电4号机组发电机定子吊装就位

发布时间:2025-04-17 人气: 来源:山东核电有限公司 关键词:

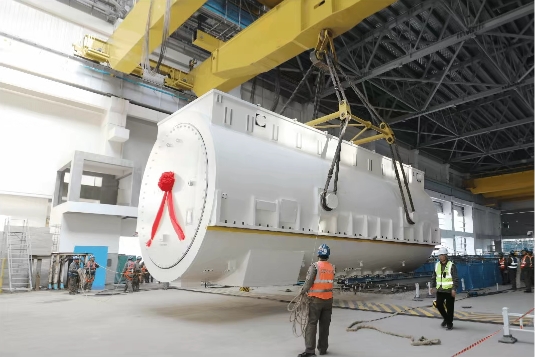

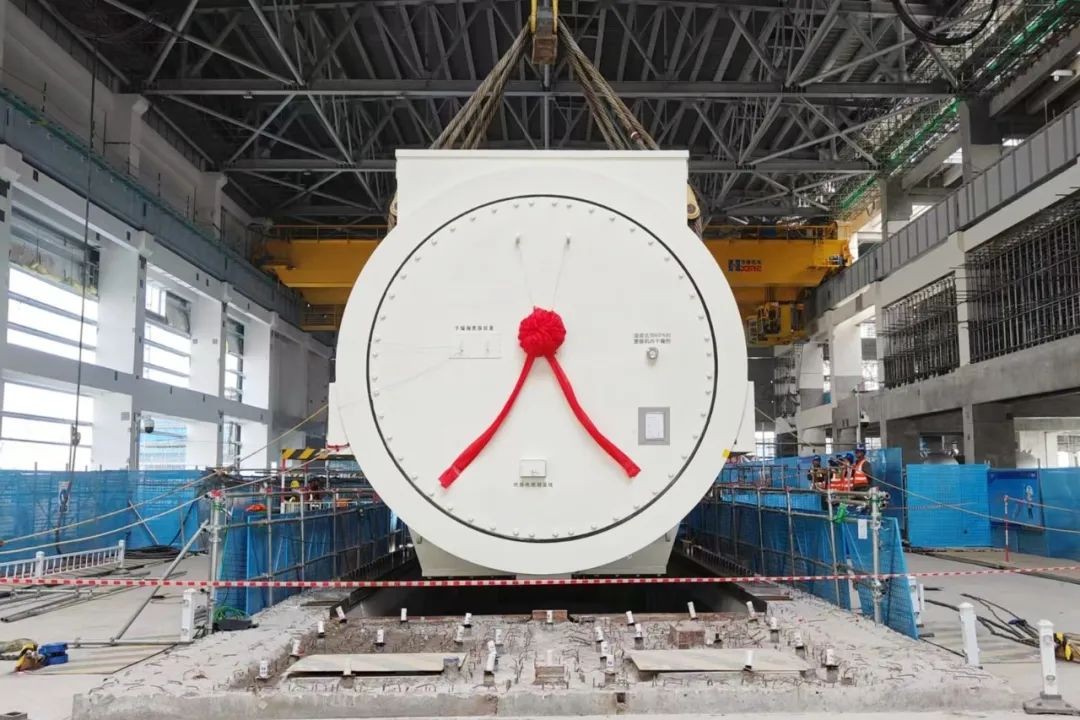

2025年4月16日16点18分,海阳核电4号机组发电机定子吊装就位。本次吊装历时4小时1分,通过优化施工方案和精细化施工逻辑,较3号机组缩短1小时,整个过程安全、有序、可控。

发电机定子是汽轮发电机本体首个就位的关键部件,是常规岛最重的单体设备。本次吊装采用发电机定子液压提升装置专用设备,该专用设备是由1套液压控制系统、2根41米长临时箱型梁、4台200吨液压提升装置、96根钢绞线及1根抬吊梁连接组成的一整套发电机定子抬吊装置。

为保障发电机定子吊装平稳、就位精准,山东核电组织项目团队充分吸收内外部经验反馈,对施工方案多次进行优化完善和推演;建立定子吊装每日碰头会制度,采用多线并举的方式有序推进发电机台板施工、定子提升装置吊装及调试、定子卸车及倒运等工作;吊装前进行充分准备。

海阳核电4号机组发电机定子吊装就位是海阳核电3、4号机组工程重要的里程碑节点之一,是汽轮发电机安装工作的关键工序之一。此次发电机定子顺利吊装就位为4号常规岛厂房封闭及后续汽轮发电机本体安装工作奠定了坚实基础。

资讯来源:山东核电有限公司
