近日,中核二四承建的海阳核电登上CCTV13《朝闻天下》——总台记者探访海阳核电站3号机组核岛。

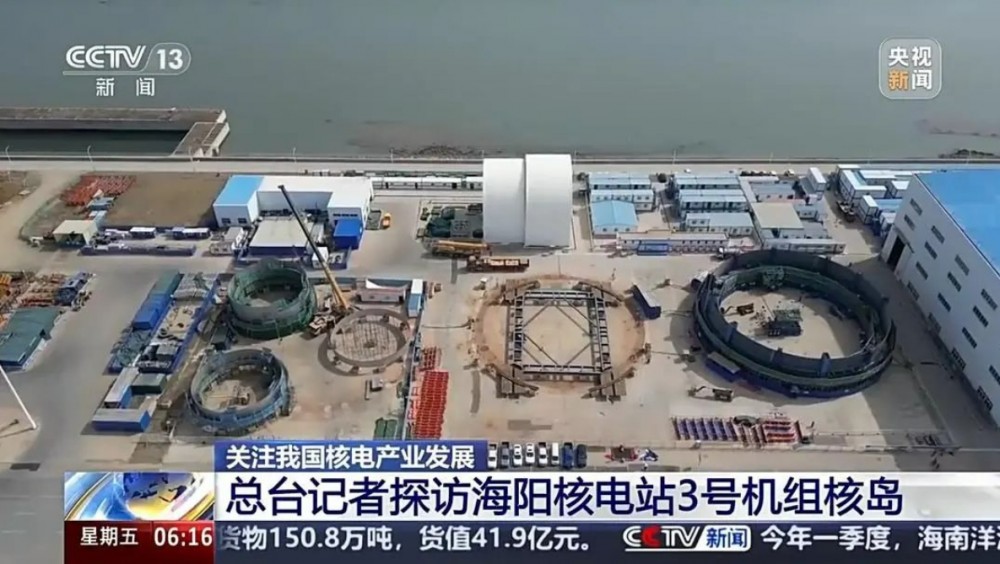

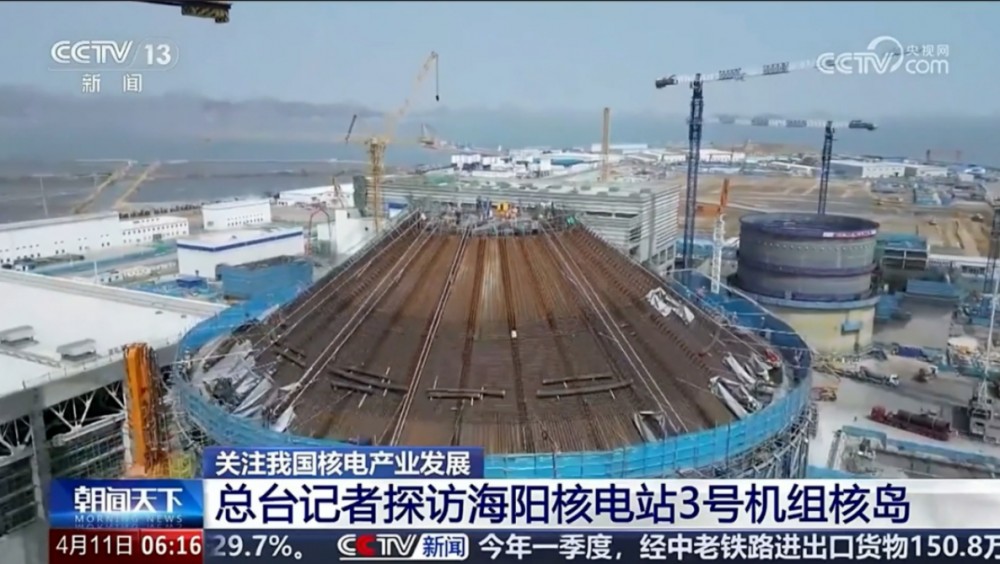

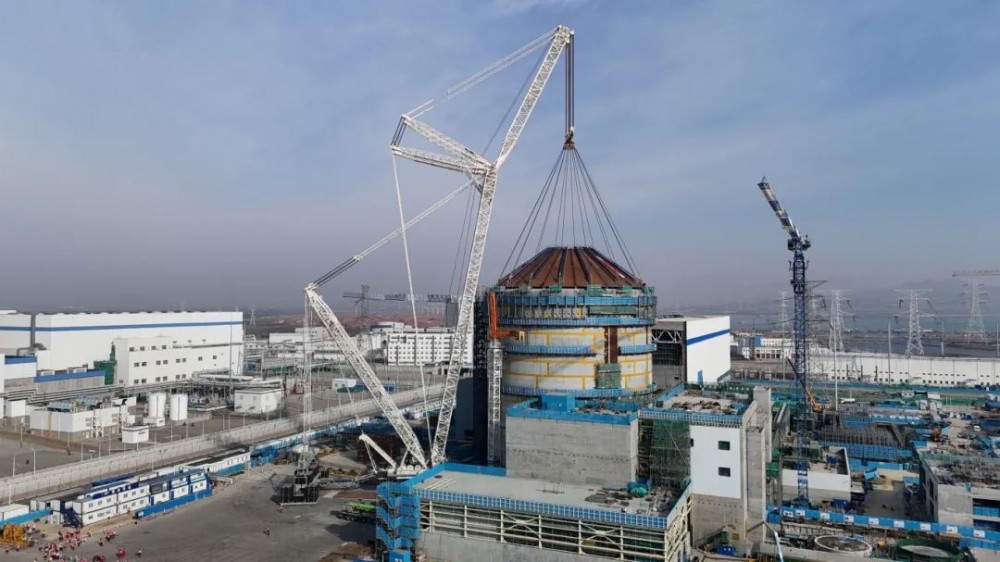

山东海阳核电3号机组于2022年7月10日正式开工,目前各项基础设施建设已进入尾声。作为该项目的土建承包商,公司始终追求卓越,积极践行“六大控制七个零”高质量精细化工程项目管理模式,扎实推进核安全文化建设,严守“零事故、零重伤、零污染”管控目标,先后完成了CA20、CA01、CA03、钢穹顶吊装等里程碑节点,移交房间246个。

模块化施工是3号机组最为显著的技术特色。

公司坚持创新引领,着力培育和发展新质生产力,在3号机组施工过程中,始终秉承“应模尽模、能模则模、未模创模”的原则,通过不断总结一期经验、二期内外部对比分析,持续优化、创新模块化施工技术,实现了从“二合一”到“多合一”、从“单一组合”到“集成组合”的模块化迭代升级,完成多个首次:

首次在CV基础采用“CR10钢结构+钢筋+工艺管道”模块化施工技术,节省工期30天;首次在辅助厂房12501房间屋面采用“钢结构+风管系统+工艺管道”模块化建安组合模块施工技术,节约工期2个月;首次在附属厂房采用钢屋架模块化施工技术;首次采用“叠合式穹顶+钢结构+CH模块+工艺管道”模块化进行组合吊装……

目前,公司承建的海阳核电1号、2号机组目前已正式投入使用,3号、4号机组建成后,海阳核电4台机组年发电量可达400亿度,能够满足山东省一半居民生活用电需求,每年可减排3200万吨二氧化碳,节约标煤1221万吨,同时可为胶东半岛地区提供更多清洁热源。

后续,公司将继续追求卓越,以卓越绩效模式导入为抓手,全力推进工程建设,将CAP1000打造成标杆工程,助力国家“双碳”目标的实现。
