华能昌江核电高效完成4号机组堆内构件短倒运输工作
发布时间:2025-09-16 人气: 来源:昌江核电 关键词:
9月12日,在华能昌江核电项目大件码头,随着最后一根捆扎带的解开,重达158吨的堆内构件下部件顺利完成卸船作业,并由多轴线模块运输车平稳转运至核岛指定位置。这一过程仅用时约6小时,标志着4号机主设备到货与安装进入新阶段。

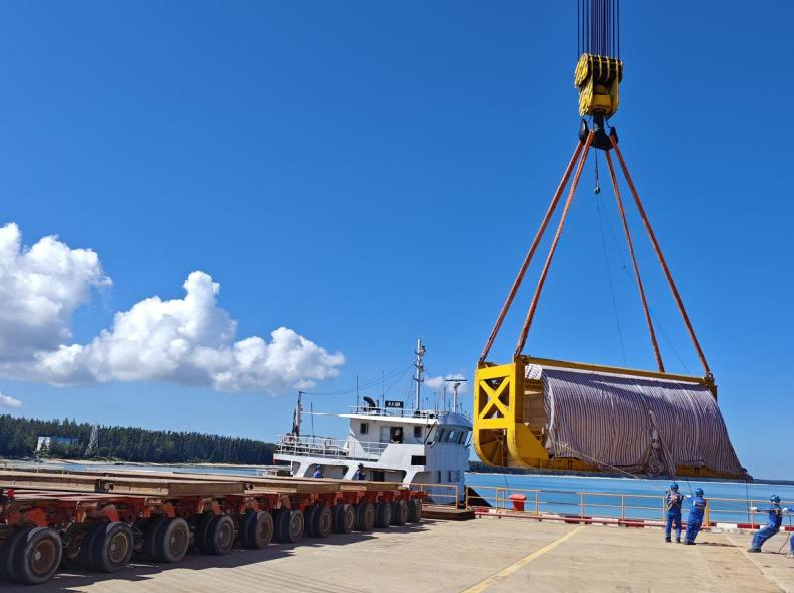

本次运输的堆内构件为核电核心设备之一,尺寸大、重量高、精度要求严苛。在现场,550吨码头吊作业,操作人员在指挥台实时监控吊点受力与设备姿态,确保水平与垂直加速度均控制在安全阈值内。卸船过程中,设备保持绝对稳定,无任何磕碰与偏差。
卸船完成后,构件由14纵12轴,轴线车承接。运输团队提前完成路线勘察与路面加固,在严密的安保与交通疏导下,运输车以低于3公里/小时的速度平稳行驶,精准抵达4号机组核岛吊装口,实现零差错、零延误。
此次作业由华能昌江核电公司牵头,工程公司、运输及吊装单位多专业联动,制定了详细的作业方案,明确卸船、短倒、就位等关键工序时间节点。通过优化作业流程,减少了设备在码头与现场的滞留时间,为后续现场检验、安装创造了有利条件。
堆内构件的顺利卸船与短倒运输,不仅验证了核电大件运输的成熟能力,也为机组按期发电奠定了坚实基础。
