太平岭核电3号机组核岛周边厂房筏基混凝土浇筑顺利完成

发布时间:2025-08-21 人气: 来源:惠众核谐 关键词:

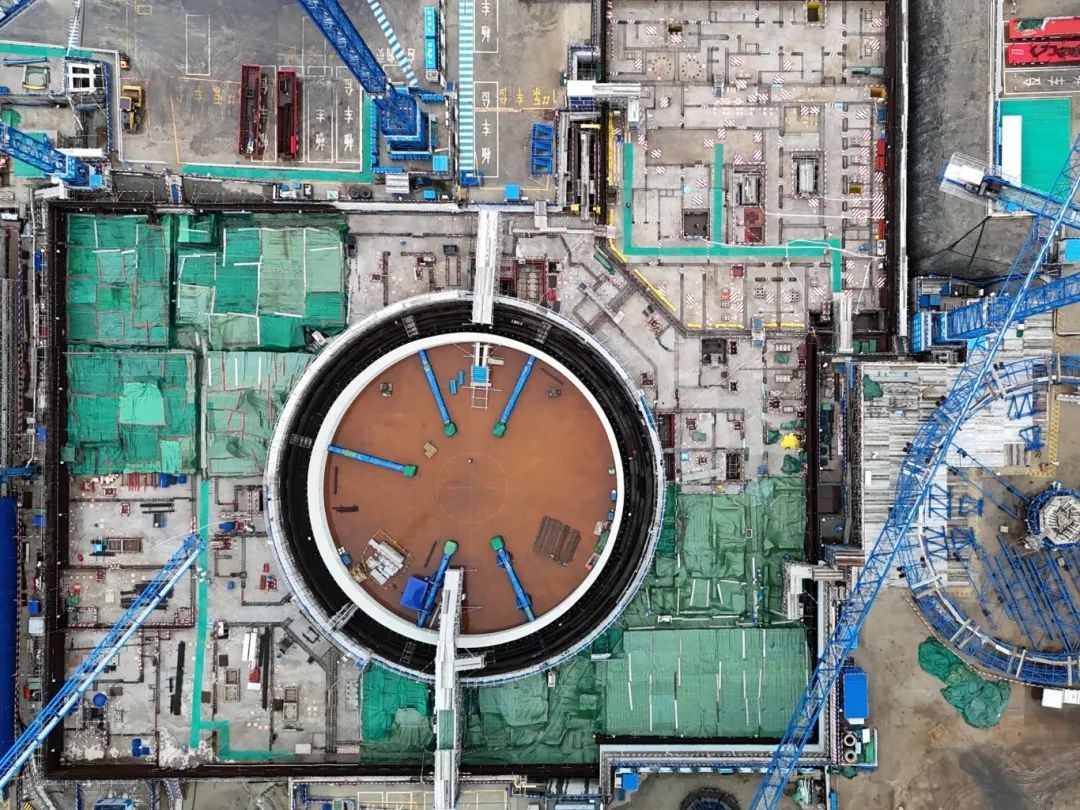

近日,太平岭核电3号机组核岛周边厂房所有筏基混凝土浇筑圆满完成,标志着3号机组核岛土建工程正式进入全面施工阶段。

项目团队充分汲取一期工程建设经验,从施工逻辑优化、微创新技术驱动两个维度协同发力,筑牢二期工程高质量建设根基。

施工逻辑优化:

三维协同促质效提升

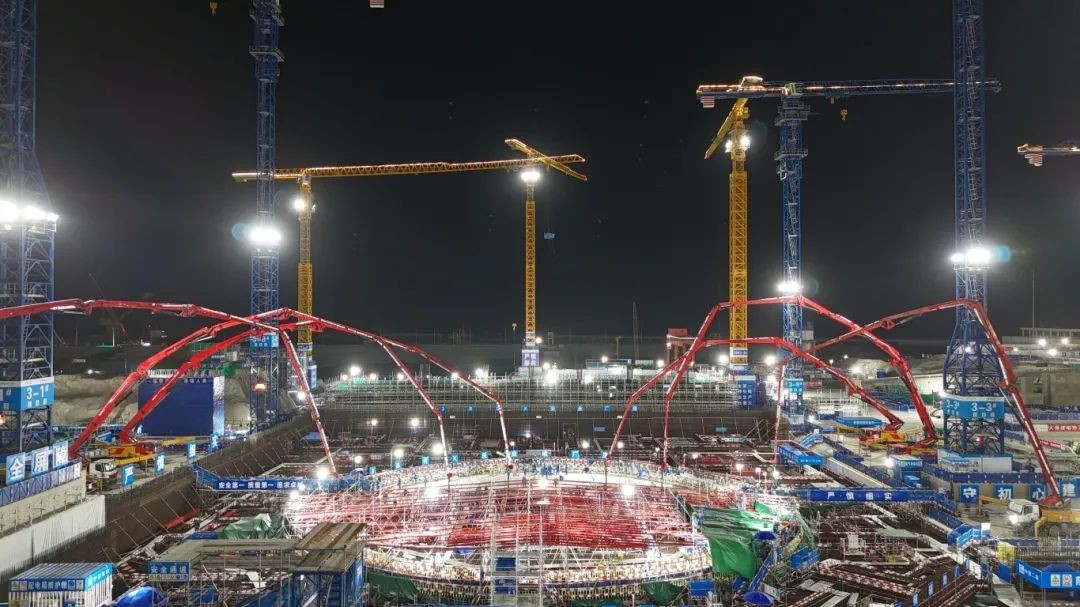

在本次浇筑过程中,项目大团队经过精密策划,创新性地将周边厂房筏基分区由一期的8个精炼为5个,大幅减少施工缝处理时间,提高整体效率。同时在FCD准备期间,优化浇筑站位布局,将设备精简为6台汽车泵并科学布置于筏基外围,有效规避了与核岛主体施工的交叉干扰。

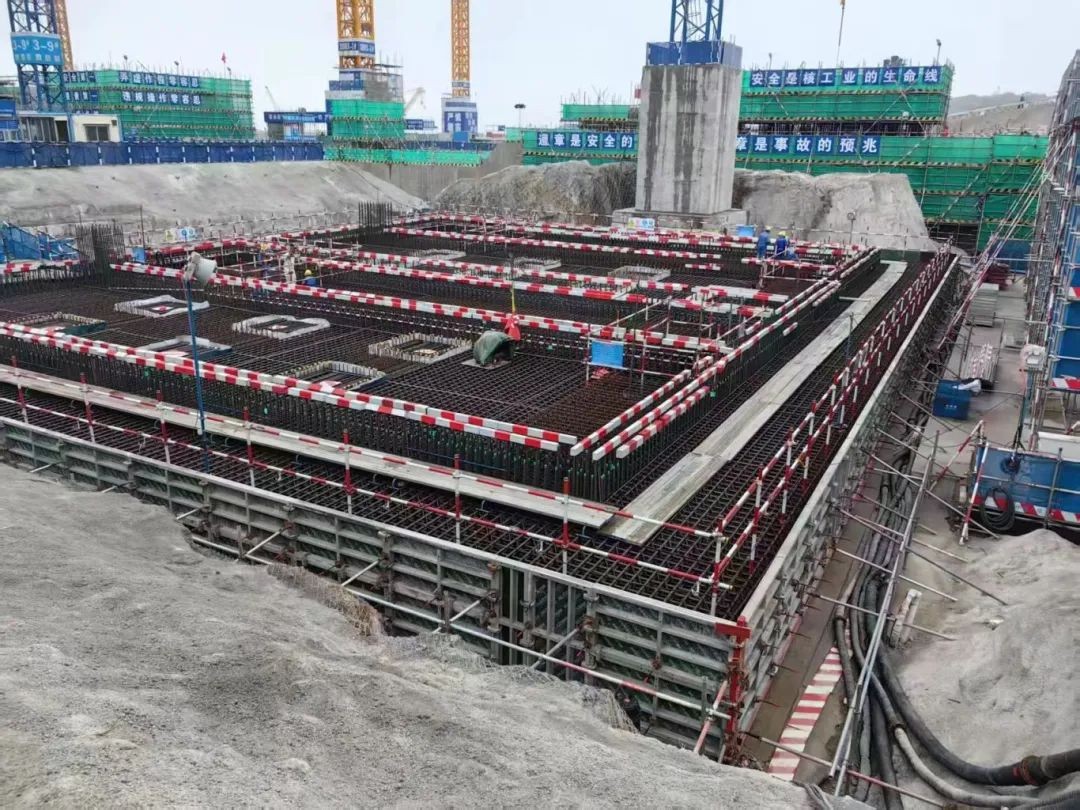

此优化使周边厂房筏基钢筋工作在FCD前完成率超过85%,为后续连续高效施工扫清障碍。

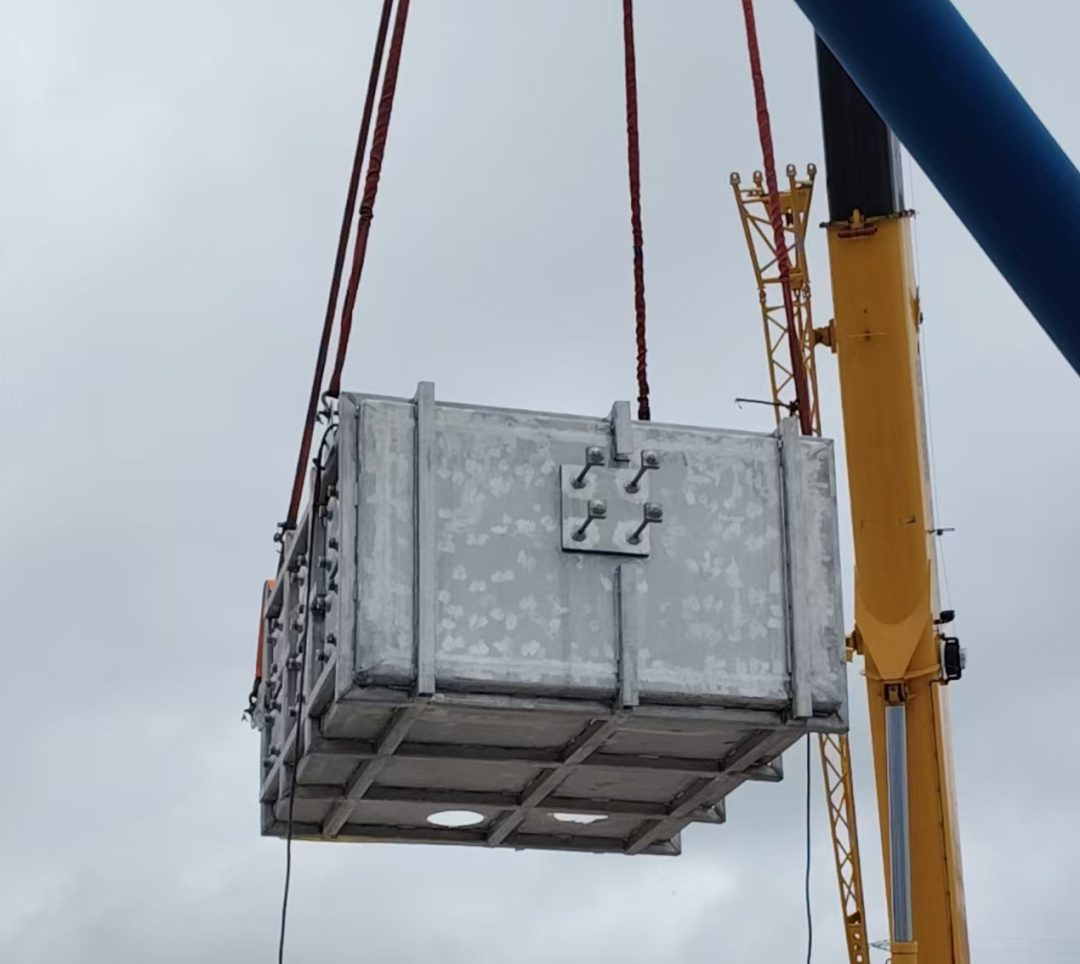

本次浇筑还优化了燃料厂房与核辅助厂房接口区域施工逻辑。针对燃料厂房与核辅助厂房关键接口,首创应用免拆苯板替代传统木模板于双墙位置,省去了模板拆除环节,使两厂房筏基钢筋得以同步绑扎施工,逻辑更优。辅以定制化加密垫块精准支撑,在确保质量前提下显著提升施工效率。

同时,通过提前引入RPE水箱管道的项目,结合BIM技术,精细优化RPE水箱周边钢筋排布,成功实现RPE水箱管道引入与周边钢筋施工同步作业,避免了传统二次凿毛,有效节约施工成本,提高施工效率。

微创新技术驱动:

打造智能化建造标杆

项目团队坚持安全第一、质量第一,积极引入智能技术。

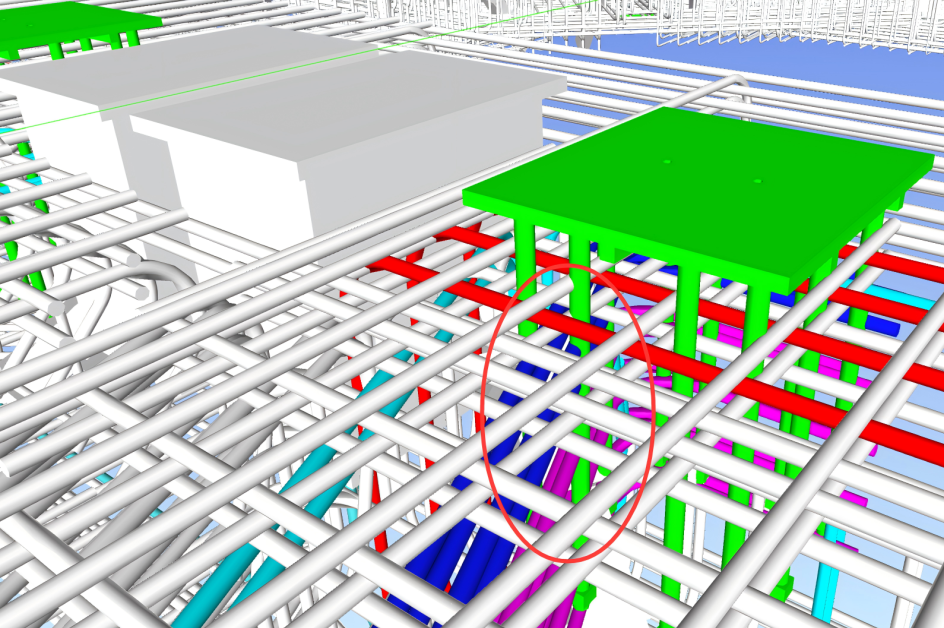

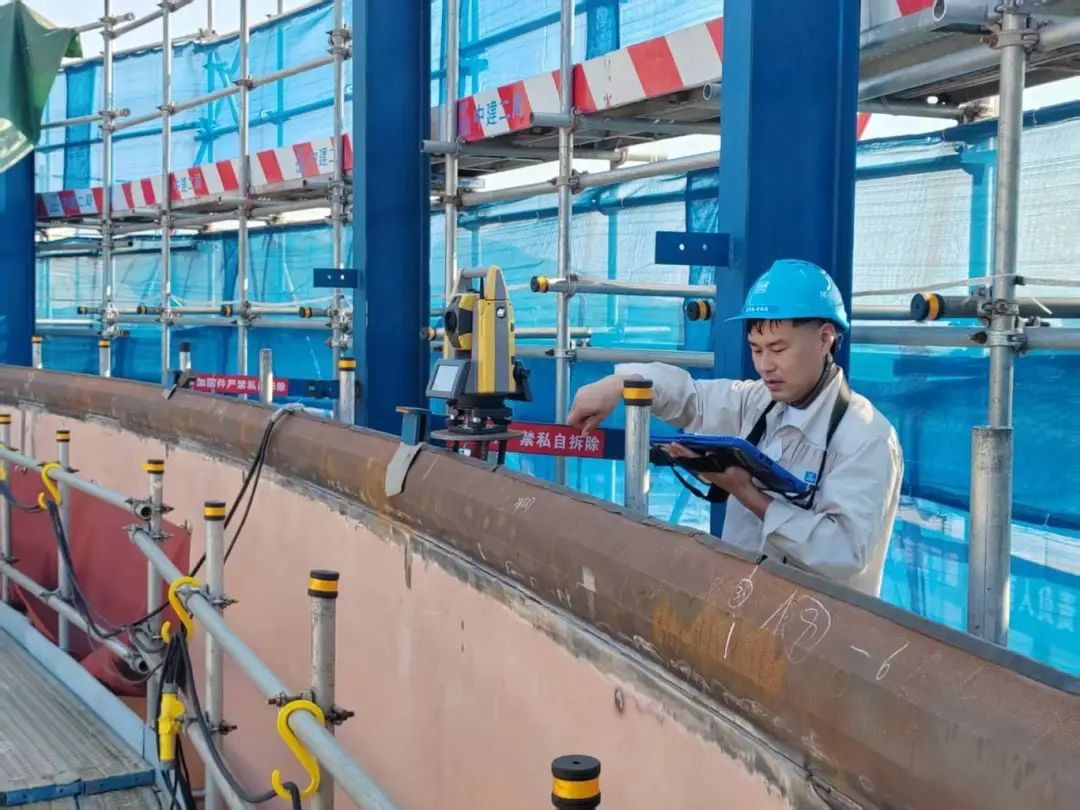

在复杂筏基区域,率先部署高精度测量机器人。其自动锁定与测量技术,实现了预埋件三维坐标的毫米级精准定位,确保与BIM模型高度吻合。

机器人同步完成钢衬里底板平整度全面扫描,数据实时回传BIM平台生成可追溯验收报告,为质量管控提供硬支撑。

创新应用钢筋全流程智能管理平台,打通从三维模型生成数字化料单,到智能调度加工、精准生产配送的全链条,实现进度、库存、配送状态在线可视化管理,精准匹配施工节奏,为关键施工节点的顺利完成提供了坚实保障。

在项目团队的全力攻坚下,太平岭核电顺利达3号机组核岛周边厂房筏基施工目标,为二期工程的高质量建设提供了坚实助力。

下一步,项目团队继续践行严慎细实工作作风,严守安全、质量关,通过技术创新、管理下沉等措施,不断提升施工安全和施工工效,全力推动先进建造技术实施应用,助力数智惠核建设,为实现太平岭核电二期项目高质量建设持续奋斗。

资讯来源:惠众核谐
