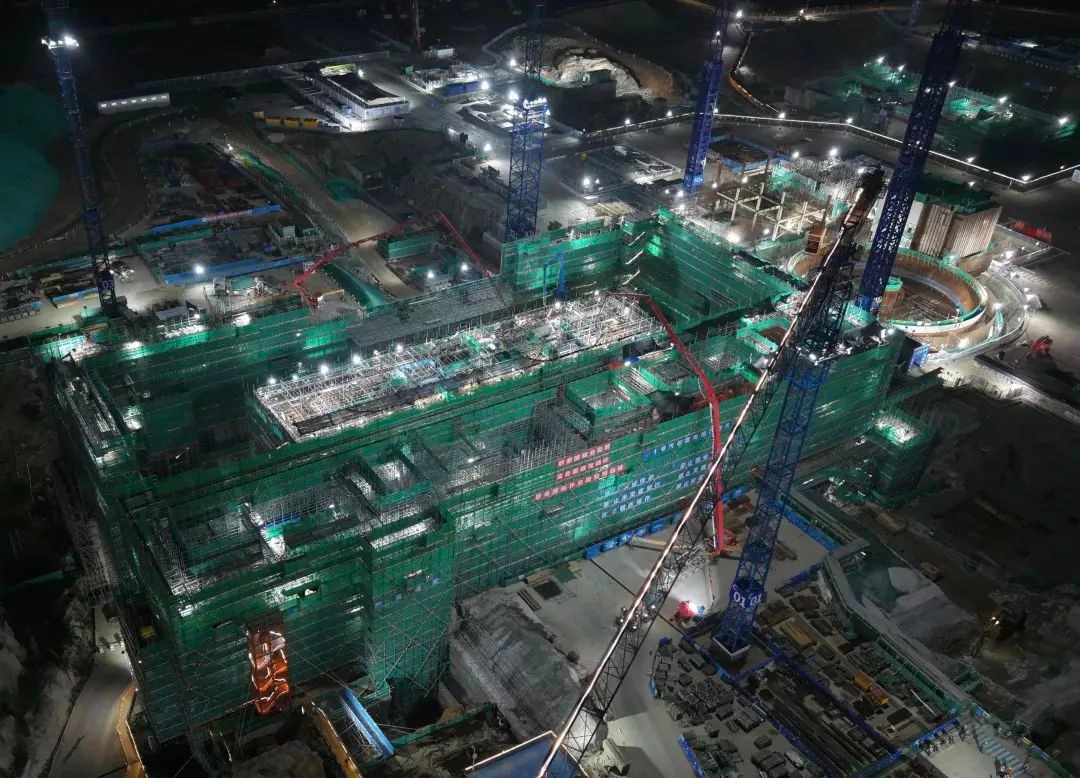

8月9日5时38分,陆丰核电1号机组常规岛汽机台板混凝土顺利浇筑完成,历时约42小时39分,共浇筑混凝土2711方。

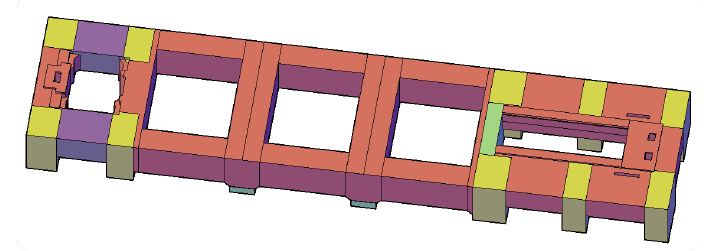

1号机组常规岛汽机台板长68.7m,宽16.0m,为纵横交错的混凝土梁及剪力墙形成的中空结构,由六道横梁、两道纵梁以及四个牛腿构成。作为常规岛土建工程的关键部位,除钢筋种类多、分布密集外,台板结构上预埋物项众多(重量超过10t的锚固件4个、主汽调节阀左支撑梁4组、锚固板24个、地脚螺栓296个)且安装精度要求高也是本次施工的重点、难点。为此,陆丰公司在施工过程期间对上述部分关键预埋物项进行了联合验收以确保精准定位。

Yle="text-align: center;">

7月31日至8月6日,陆丰公司对1号常规岛汽机台板开展了浇筑前的专项检查,检查了汽机台板钢筋、模板、预埋物项等安装质量,核实了混凝土振捣工等关键人员和混凝土浇筑设备的配置情况,以及混凝土泵车占位区域和罐车通行道路的安全情况等各项浇筑前先决条件,并于8月7日上午8:30确认具备浇筑条件,10:59正式开始浇筑。

1号机组常规岛汽机台板混凝土浇筑顺利完成,为后续汽机基础整体交安创造有利条件。陆丰公司将继续坚持党建引领,秉承安全第一、质量第一、追求卓越的基本原则,践行严慎细实工作作风,进一步按照三个围绕价值导向,全力推进陆丰核电高质量建设。
