海南昌江核电4号机组首次10kV倒送电圆满成功
发布时间:2025-08-05 人气: 来源:中核五公司 关键词:

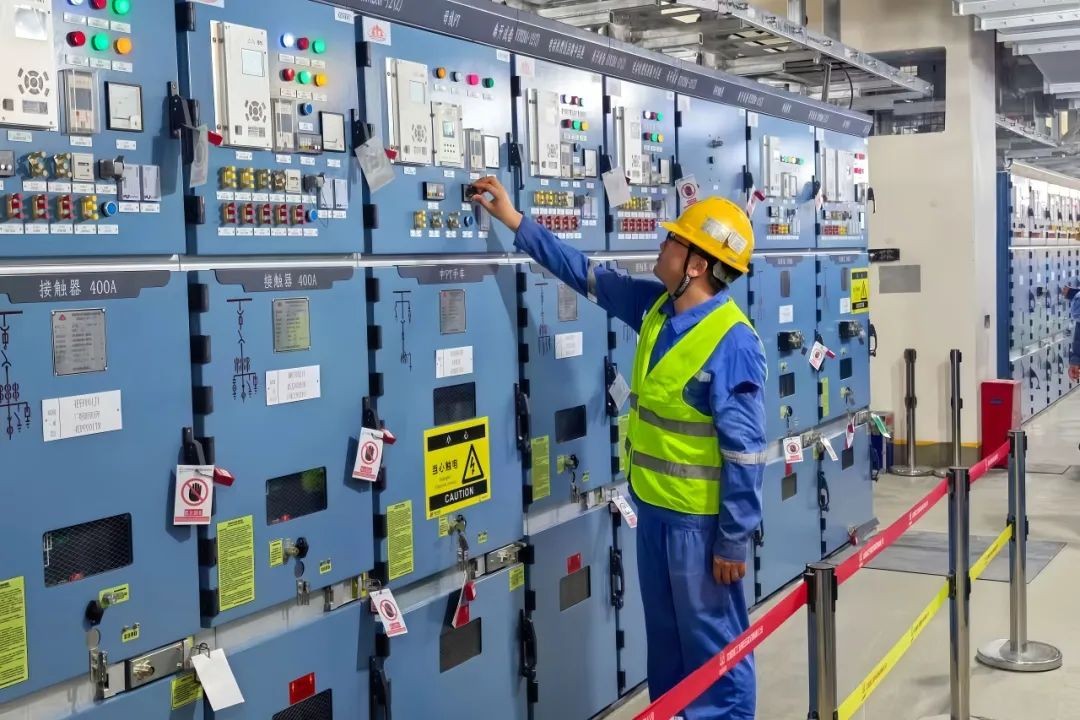

7月31日14时35分,由中核五公司承建的海南昌江核电4号机组首次10kV倒送电圆满成功,标志着4号机组正式电源可用,为工程建设注入关键动力源泉。该节点的完成,不仅意味着4号机组建设迈入电力系统功能性验证新阶段,更为建造期间的安装调试提供了稳定电源保障,是主控室投用、电气厂房冷风供应及冷试等后续关键节点推进的核心前提。

此次倒送电工作自启动便面临施工时间紧、任务重等困难。项目部成立攻坚小组,秉持安全第一、质量第一原则,联动设计、监理、设备厂家等单位召开多轮协调会,精准梳理关键梗阻环节并制定涵盖责任分工与时间节点的详细方案。技术团队创新采用平行流水施工替代交叉作业,有效提高施工效率,同时通过质量巡检、邀请多方联合监督等方式严控工序质量,为任务突破扫清层层障碍。
此次4号机组10kV倒送电节点的完成,为中核五公司海南昌江核电项目部开启2025年关键建设年筑牢坚实基础。项目部将持续发扬勇担国任、攻坚克难的华龙铁军优良传统,锚定高质量发展目标,全力推进后续建设任务,向着机组投产的最终目标稳步迈进。
资讯来源:中核五公司
免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
下一篇:暂无
