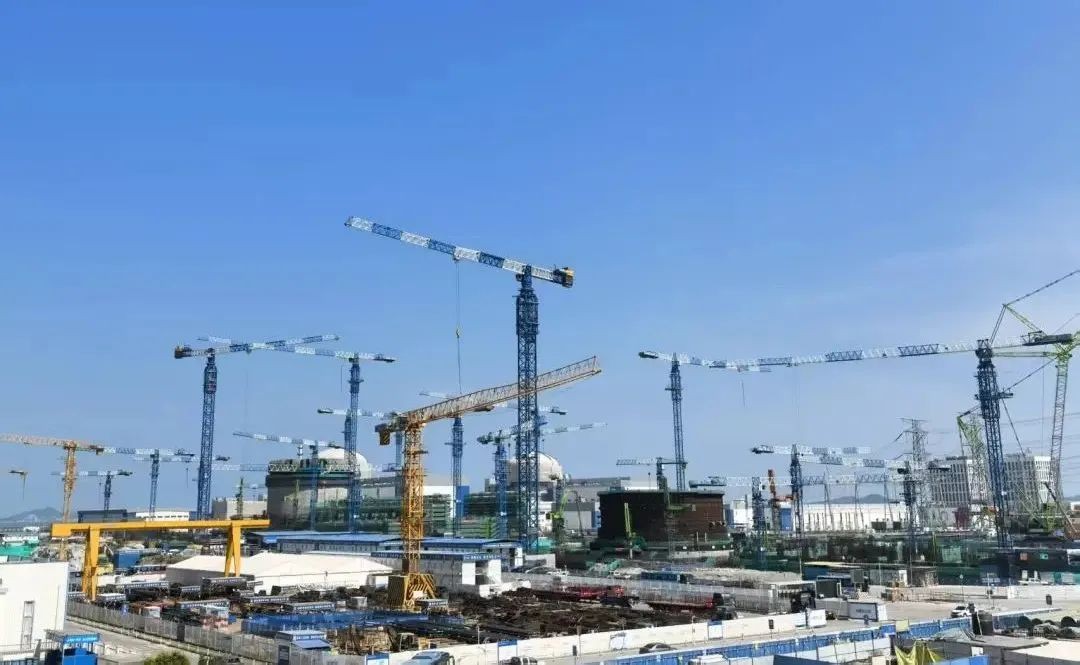

漳州核电一期工程核岛系统全部实现高质量移交
发布时间:2025-07-04 人气: 来源:中核二三 关键词:

中核二三漳州项目部负责的漳州核电一期工程核岛部分系统安装施工及所有动设备单调调试工作,主要包括核岛RCS/RSI等安全系统、三废系统、公用水/气/消防/通风、电气、仪控等共计638个系统。其中,总体移交时间集中在2023年2月份至2025年5月份,共计28个月份,最高峰值于2024年9月份单月移交51个系统。
漳州核电一期工程核岛系统的高质量移交,是漳州能源、工程公司、监理公司、中核二三漳州项目部各部门、施工队上下联动、紧密协作的共同成果。在项目部总经理部的带领下,项目控制部牵头成立各专项小组,通过召开系统日例会、专项会议、重大系统协调会等重要机制推动问题解决,针对系统锚定移交目标,集中资源突击重大系统施工,结合10KV倒送电、主控室可用、核回路冲洗、二回路试压/冲洗、冷试功能试验、热试功能试验、装料可用等重大节点,保证各类资源,推动实现漳州核电一期系统全部完成移交。
当前,立足漳州核电2号机组7.31装料目标,中核二三漳州项目部乘胜追击,制定目标、集中资源,高目标推动TOTO/TOM尾项、核清洁、工业清洁、质量计划关闭、三单关闭等工作收尾任务,坚决保障漳州核电2号机组高质量装料目标,为后续漳州核电2号机组实现商运奠定坚实基础。
