我国建成首个干法后处理科研样机集成台架

发布时间:2025-06-30 人气: 来源:中国原子能科学研究院 关键词:

6月28日,我国首个乏燃料干法后处理主工艺设备科研样机集成台架(简称干法后处理科研样机集成台架)在中国原子能科学研究院葫芦岛基地完成安装,标志着一体化闭式循环快堆核能系统干法后处理主工艺设备实现了从单机研发到系统集成的跨越,为后续开展验证试验奠定了坚实基础。

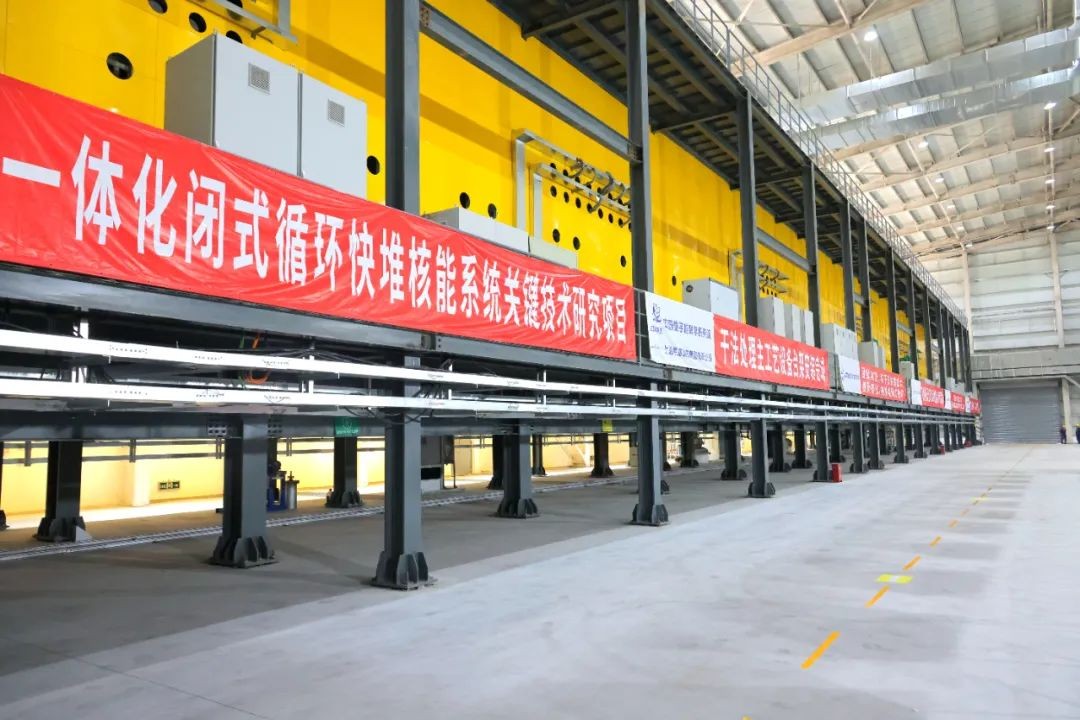

干法后处理科研样机集成台架是一体化闭式循环快堆核能系统关键技术研究的重要组成部分,旨在通过模拟热室工况,开展远距离操作、检维修以及物料输送等模拟演练,为干法后处理工艺的多项设计提供验证平台。台架总长78米,宽11.5米,高12米,主要包含主工艺设备操作验证区、检维修演练区以及物料运输演练区。

自2025年3月28日启动干法后处理科研样机集成台架安装工作以来,原子能院放射化学研究所项目团队夜以继日连续奋战,克服了技术复杂度高、设备台套数多、专业协同难度大、场地条件有限等困难。历经3个月,团队完成了台架主体结构建设、主工艺设备安装,以及电气设备、桁架机械手、模拟热室转运小车及吊车等辅助配套设备的安装工作,提前3天完成了干法后处理科研样机集成台架安装攻关任务。

原子能院院长助理刘振华,以及来自中国核能电力股份有限公司、原子能院、中核工程咨询有限公司以及上海韦地科技集团有限公司等企业的相关领导和人员在现场共同见证了这一过程。

资讯来源:中国原子能科学研究院
