陆丰核电RPV保温模块化技术成功应用

发布时间:2025-06-26 人气: 来源:陆丰核电 关键词:

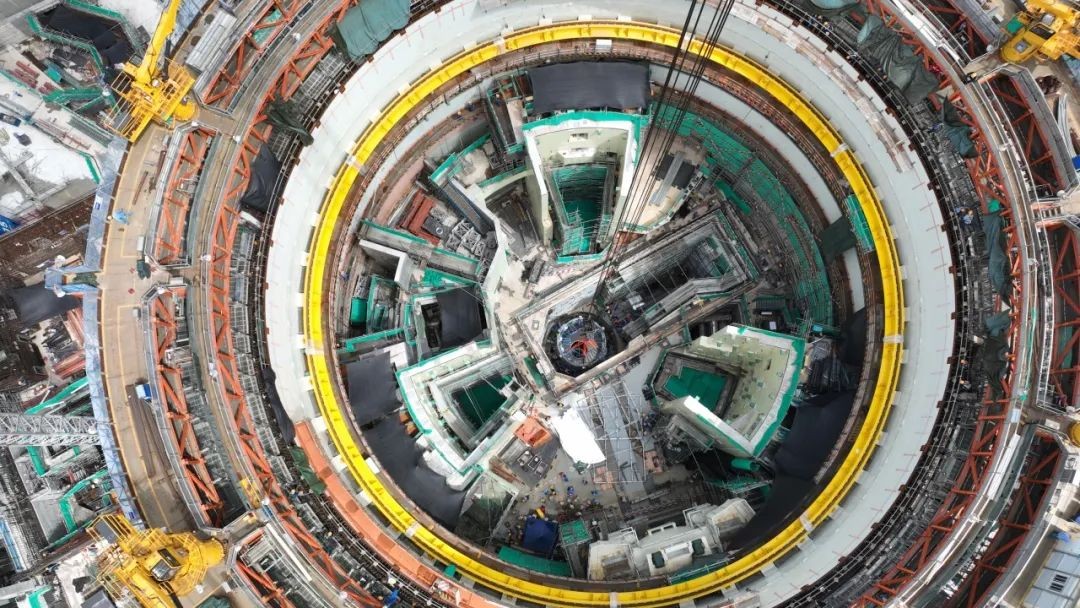

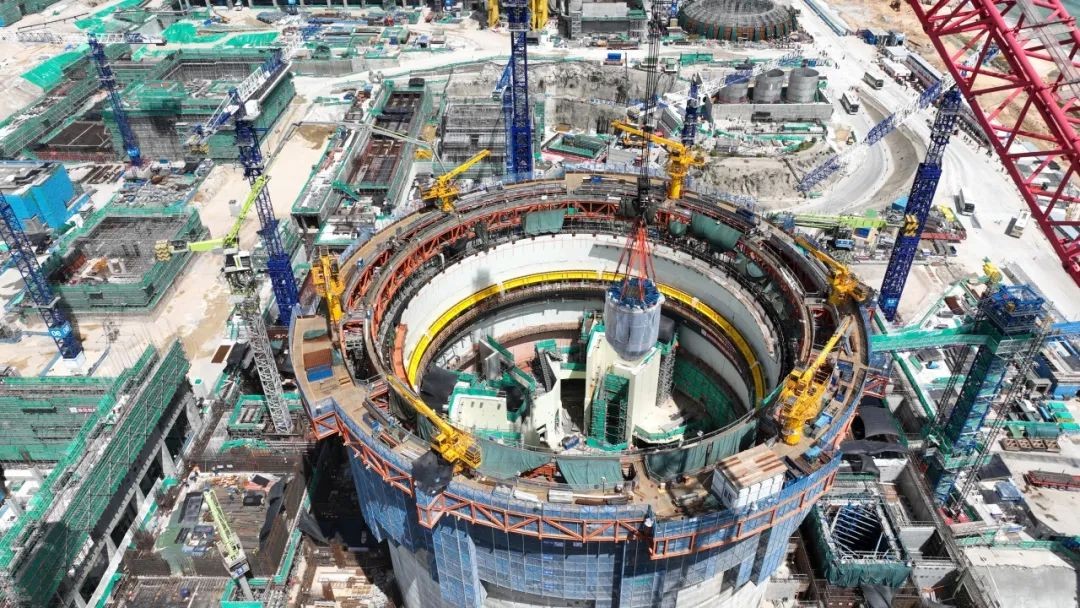

6月20日,陆丰核电6号机组反应堆压力容器(RPV)筒体及下封头保温模块完成吊装,标志着RPV保温模块化施工技术在中广核在建核电项目的首次落地应用。该技术的应用是推进华龙一号实现一台比一台好目标的重要实践,展现了陆丰核电项目在推进先进建造技术、打造新质生产力方面的探索成果。

01模块化设计带来施工优化

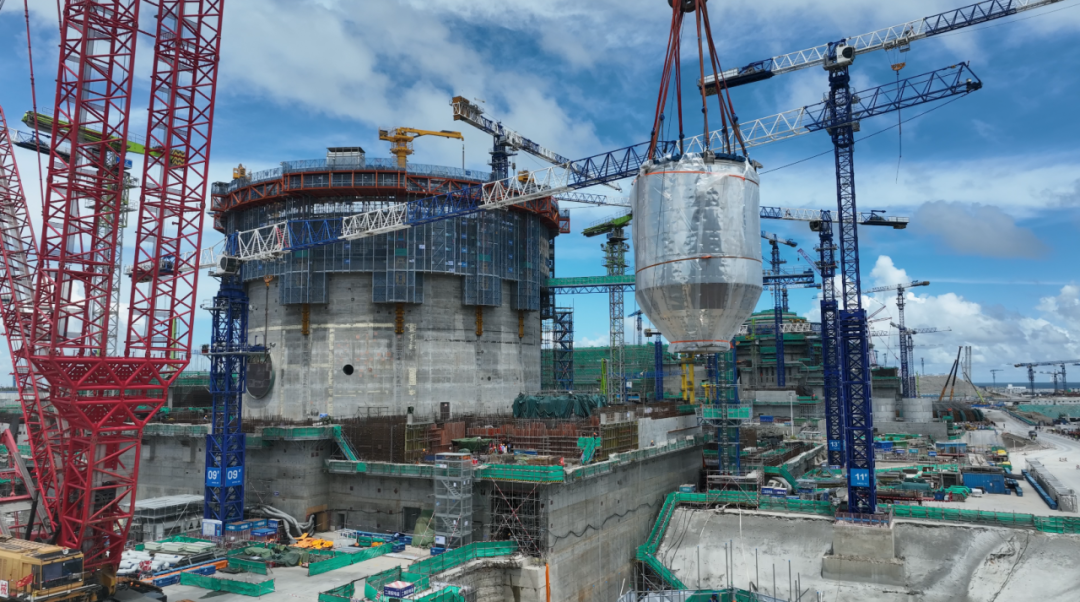

RPV保温模块化施工技术,优化了RPV保温结构形式,取消侧向支架,采用一体化导流筒结构,现场安装时将保温层块组装到导流筒后,再整体吊装就位到RPV支承环上。

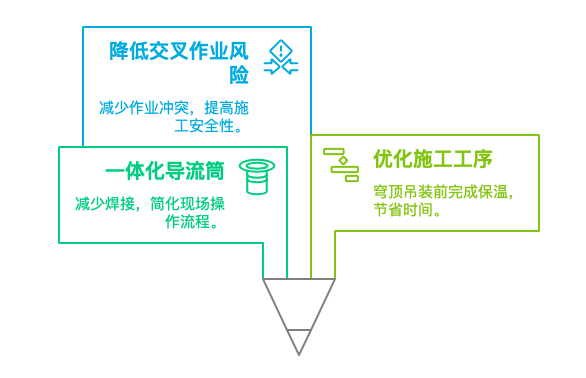

项目现场核岛安装相关负责人表示,从实际落地应用的情况看,该项先进建造技术应用带来的成效明显,与RPV保温分体式施工技术相比,减少392条焊缝,降低安装工作强度;通过取消堆腔区域打磨焊接作业,避免交叉作业风险;通过优化现场施工逻辑,穹顶吊装前引入RPV保温,可使现场尽早具备主设备引入条件。安装效率也有所提升,RPV保温安装工期从6个月缩短至2个月。

02稳步推进技术应用

聚焦模块化技术应用,中广核工程有限公司(以下简称工程公司)牵头,于2021年启动开展先进建造技术研发,并纳入集团尖峰计划项目实施。2023年初,根据课题推进情况,结合陆丰核电项目工程建设进展,中广核陆丰核电有限公司(以下简称陆丰公司)联合工程公司及合作伙伴单位全力推动RPV保温模块化技术研究科研成果在陆丰核电项目6号机组落地应用。

在推动RPV保温模块化施工技术首次实施应用的过程中,项目团队联合上下游共同完成了前期设计及研制、产品鉴定、安装工艺模拟、预组装和运输等多个环节。在现场安装阶段,制定了完善的施工方案,提前开展演练,确保实际安装过程顺利进行,实现了设备一次性精准就位。

03推动建造效率提升

陆丰核电项目6号机组RPV保温模块化技术的成功实践,验证了该项先进建造技术的成熟性,可作为主设备开顶预引入的配套工艺在后续项目进行推广。

陆丰核电将继续秉持稳健创新的理念,在确保工程质量和安全的前提下,探索更多技术创新可能性,为行业发展贡献力量。

资讯来源:陆丰核电
