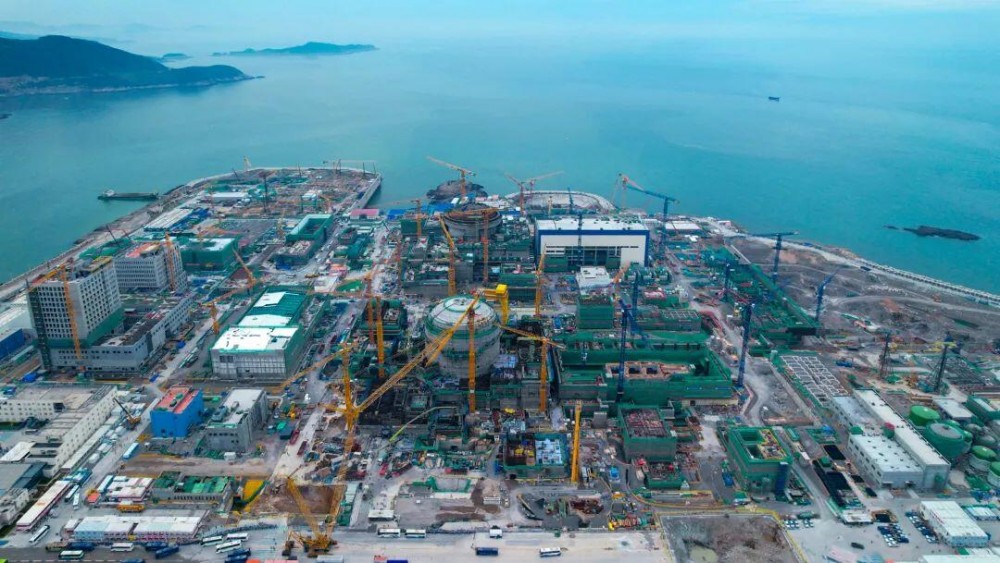

三澳核电1号机组热试圆满完成

发布时间:2025-06-11 人气: 来源: 关键词:

6月10日上午,三澳核电站1号机组热态功能试验圆满完成,标志着机组进入装料准备阶段,为后续核电站商运奠定了坚实基础。中核五公司作为三澳核电1号机组建设的主力军,始终秉持专业精神与责任担当,出色完成了各项建设任务。

热态性能试验俗称“热试”,目的是在堆芯装料前,在反应堆压力容器扣盖到热停堆状态的整个压力和温度范围,执行一系列调试试验、运行定期试验的综合性试验,验证核蒸汽供应系统的功能及响应。尽可能模拟核电站实际运行工况条件的情况下,验证核岛、常规岛设备和系统在热态运行时的可靠性、相关参数是否满足设计要求,相当于核电站正式发电前的一次大考。

为确保热试目标顺利实现,项目部助力推动热试系统移交,通过召开系统移交日会、尾项消缺日会、与业主、工程公司每日开DCM早会等,及时协调解决相关问题。

热试开始前,项目部成立了专项尾项消缺小组,统筹协调问题并及时与上游单位进行沟通。通过召开系统尾项消缺内部日会、与工程公司召开系统尾项消缺周例会,有效推进各项任务完成。截至目前,累计完成遗留项消除45960条,完成率91%,剩余4630条按计划关闭中,实现资源整合和高效协调,为热试圆满完成奠定了坚实的基础。

华东监督站到三澳核电项目部进行热试检查

热试期间,项目部成立应急保障小组,实现24小时不间断配合调试工作。各部门通力协作,累计完成试验任务数百项,配合完成关键系统调试工作,确保了热试的顺利进行。同时,项目部以高度的责任心和紧迫感,提前进行精细化准备,梳理先决条件,把握窗口,在热试期间严格执行各项操作规程,确保了试验的准确性和安全性。

在后续建设中,中核五公司将继续发扬新时代核工业精神,为高质量建设三澳核电站1号机组做出不懈努力。
