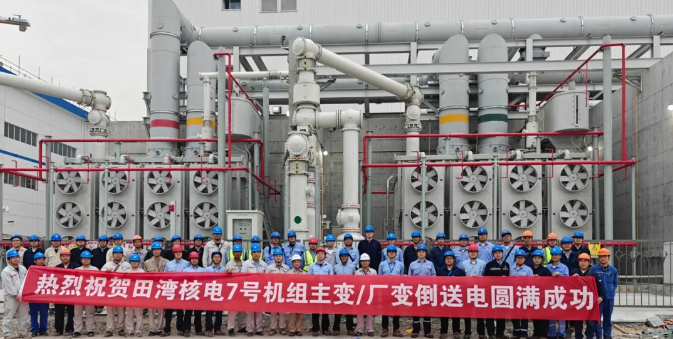

2025年5月15日16:40,中核工程总包的田湾核电站7号机组3台主变压器和2台厂用变压器送电完成,各项技术参数符合标准要求,网调许可7号机组主变进入24小时试运行,标志着500kV倒送电目标圆满完成。

为保证500kV倒送电安装工作顺利推进,项目部党委坚持党建引领,深入推进党建工作与工程建设的深度融合,组织结对共建、党员进驻班组,成立500kV倒送电专项组。党员、干部充分发挥示范带头作用,积极协调建安单位,共牵头组织66次专题会以及每周现场碰头会,解决了267项设计、采购、施工等问题。各单位目标一致,勠力同心,保障了倒送电工作的顺利推进。

7号机组500kV倒送电专项工作自启动以来,田湾项目部充分发挥总承包管理优势,统筹安排各项工作,联合江苏核电、中核咨询、江苏电建三公司等单位积极协调解决设备到货、电缆到货、到图等施工主线制约因素,始终将安全、质量放在首位,确保涉网专项工程有序推进。在安装工作中,专项组充分发挥团队协作精神,创新工作方法,优化施工路径,安全高效地完成了倒送电相关系统安装、调试、移交及质监验收等关键工作。

7号机组500kV倒送电完成,为机组进入全面调试阶段打下了坚实基础。
