中企全球首次执行的一次闪蒸地热电站EPC项目顺利完成整体移交

发布时间:2025-09-28 人气: 来源: 关键词:

当地时间9月24日,山东电建三公司印尼卢穆特巴莱二期地热电站EPC项目正式获得业主签发的运营验收证书(Operational Acceptance Certificate, OAC),标志着该项目顺利完成整体移交,正式进入质保期,这也是中国企业在海外完成的首个成功移交的地热电站EPC项目。

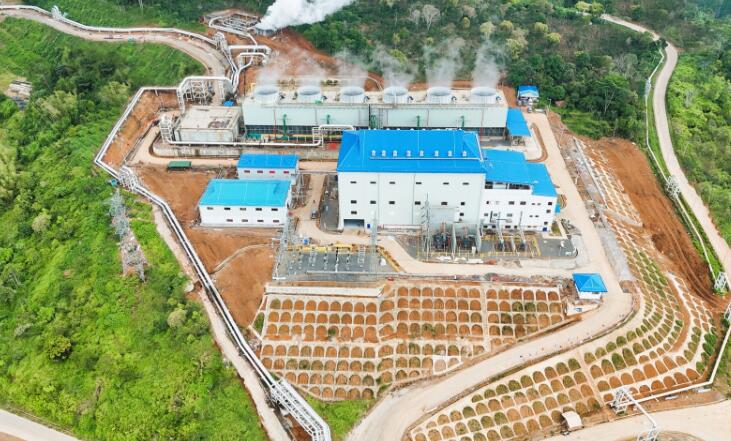

印尼卢穆特巴莱二期地热电站是中国企业在印尼建设的规模最大、技术最先进的地热电站。电站总装机容量55兆瓦,年均发电量可达4.81亿千瓦时,可满足约8万户居民用电需求,每年最高可减少二氧化碳排放58万吨。项目于2022年11月11日在印尼举办的G20工商峰会期间签约,同年12月29日正式开工建设;2025年7月,项目顺利进入商业运行阶段。

自开工以来,项目团队坚持科学策划、严格管控、精准执行,克服了工期紧张、环境复杂、资源受限等多重挑战,高质量推进设计、采购、施工与调试各环节,保障机组安全稳定运行,并按期实现SLO、COD、15天可靠性运行和CC证书等关键节点,性能试验结果优于合同指标。此次OAC证书的取得,不仅意味着工程全面通过业主考核,也充分彰显了公司的优质履约和卓越执行力。

作为中印能源合作的重要示范工程,卢穆特巴莱二期地热电站展现了中国企业在复杂环境下的工程实力与技术水准,同时为印尼清洁能源发展注入新动能。
