浙江金塘项目2号锅炉受热面顺利开吊

发布时间:2025-09-25 人气: 来源: 关键词:

9月17日上午11时16分,荣盛金塘电厂2×660MW超超临界机组标段安装工程项目2号机组锅炉受热面顺利开吊。

Yle="text-align: center;">精密筹备 确保吊装顺利实施

为确保吊装任务高效完成,项目部于作业前一周启动系统性筹备:明确设备检查、吊具调试及场地清理等关键任务,责任落实到人,并设定明确节点;起重工、技术员、安全员分工协作,逐项验收。同时,项目部将吊装全流程分解为具体操作步骤,标注技术参数与安全要求,绘制成施工流程图,张贴于现场关键区域,实现“一图到底、规范可视”。

技术交底

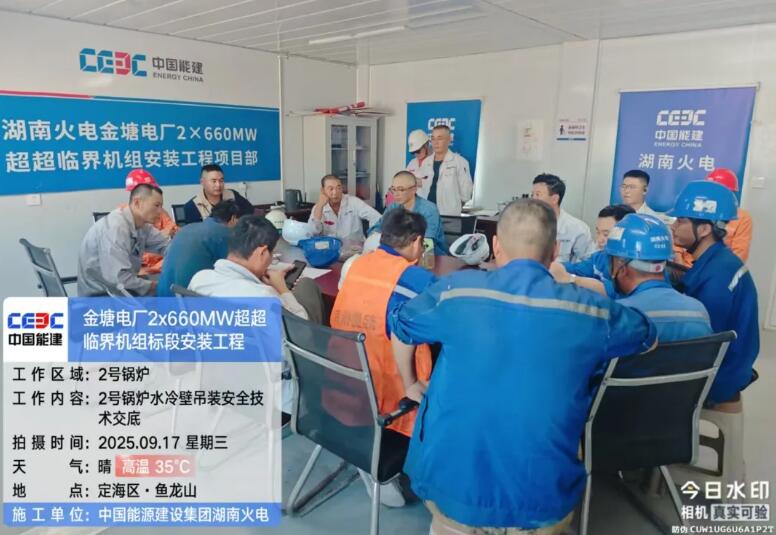

作业前一日,项目部开展吊装专项培训。技术负责人针对常见安全问题进行讲解,并在现场进行技术交底,强化人员安全意识,确保施工高效与安全兼顾。

严格排查 筑牢安全质量基础

吊装前,项目部协同技术、安全及监理单位,对起重机械进行全面调试与性能验证,重点关注限位装置及钢丝绳状态。同时,逐项检测受热面尺寸误差与焊接质量,确保误差控制在允许范围内,所有验收环节签字确认,切实做到“设备可靠、构件合格”。

技术人员逐项排查

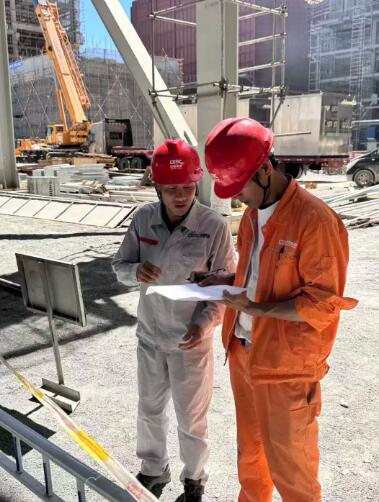

规范作业 全程监督协同推进

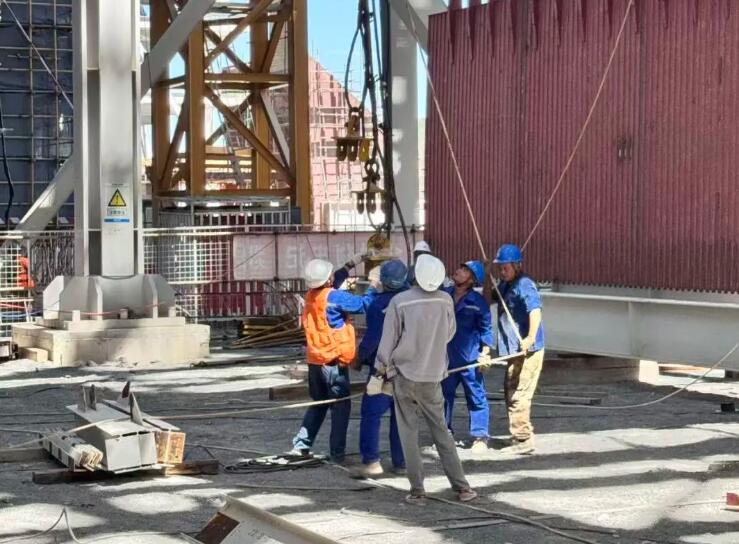

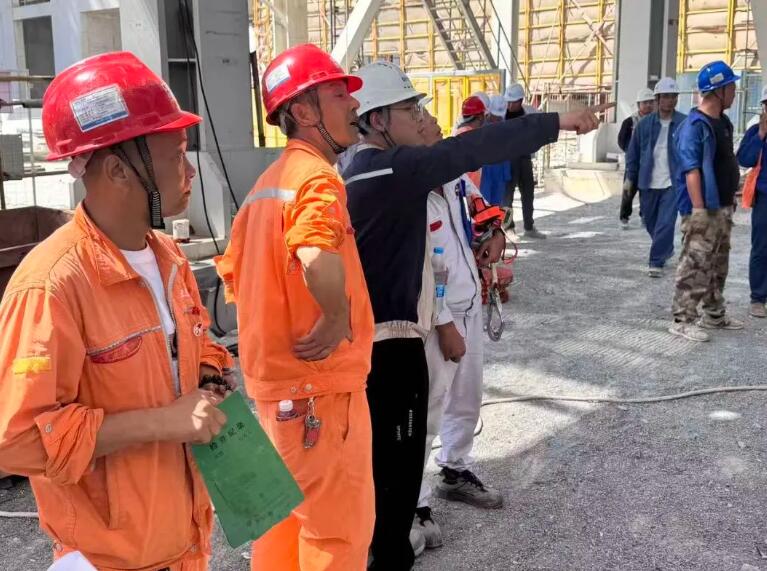

项目部严格按安装工序进行安全技术交底,逐项核对要点。吊装过程中,指挥人员依托对讲系统统一调度,吊车操作员依据方案精准控制起吊速度与角度,全程监测吊物状态。项目部管理人员、业主及监理单位现场联合监督,实时沟通纠偏,确保受热面吊装平稳就位,全程安全可控。

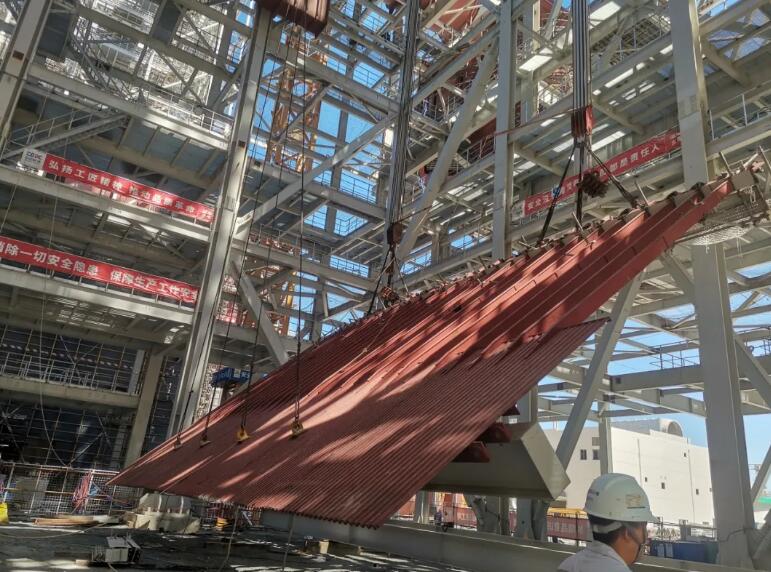

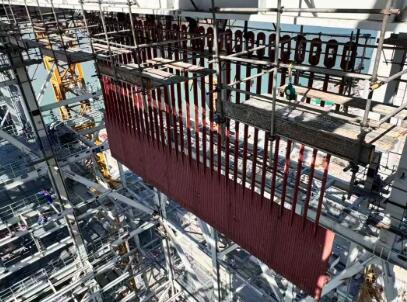

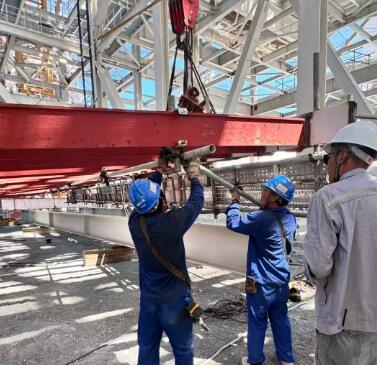

此次受热面于11时16分开始吊装,12时24分顺利吊装就位,历时1小时08分。

此次受热面吊装优质高效完成

为后续锅炉安装工作奠定坚实基础

标志着项目正式进入锅炉安装高峰阶段

项目部将持续严守

“技术关、安全关、质量关”

科学组织、精益施工

全力保障浙江金塘项目按期投产
