9月9日
中国能建江苏电建一公司承建的
国能宁夏中卫电厂4×660兆瓦扩建工程

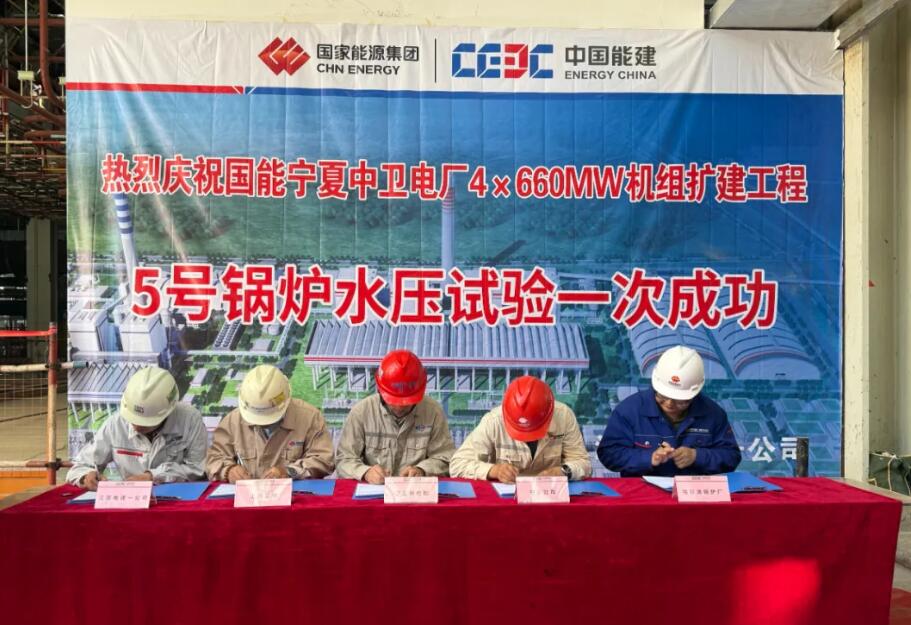

5号锅炉水压试验一次成功
此次锅炉水压试验范围受监焊口共计48888道,一次汽系统工作压力为29.3MPa,试验压力为36.7MPa;二次汽系统工作压力为6.52MPa,试验压力为9.8MPa。

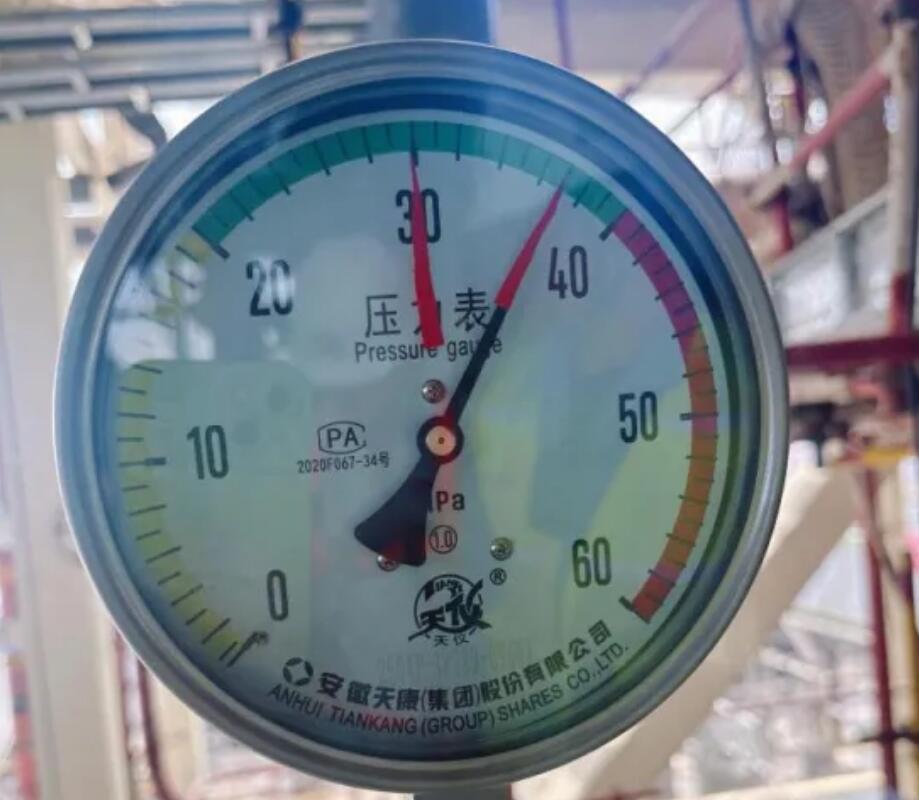

一次汽系统超压试验
9月9日13点26分,一次汽系统水压试验完成20分钟超压试验;9月9日19点18分,二次汽系统水压试验完成20分钟超压试验。经全面检查,焊口及承压部件、阀门无一泄漏、变形、渗漏,超压期间无压降,各项指标均达到了锅炉设计规范要求,实现水压“一次成功、零泄漏”目标,得到业主、监理以及宁夏特检院的一致好评。
自3月5日5号锅炉开焊以来,为保证锅炉水压试验顺利进行,项目部积极应对、超前谋划,克服中卫大风天气多、前期设备到货迟等诸多不利因素,优化施工方案,合理组织、调配人员和机械等各类资源,认真执行洁净化、精细化管理措施,加强质量管控。自三器吊装开始,每日组织召开水压试验进度盘点会,持续细化、优化各项措施,高标准通过了国家能源集团电力建设工程质量监督中心站、宁夏特种设备检验检测研究院对5号锅炉水压前质量监督检查。
当前,项目已进入全面攻坚阶段。为全力保障5号机组投产目标的实现,项目部多措并举推进工程建设。一是强化施工力量组织,对进度滞后或应开未开项目,全面核查协作队伍资源并发函督促,要求尽快组织人员开展工作。二是紧盯设备到货进度,提前创造作业条件,要求协作单位做好人员储备,确保到场设备可立即安装。三是围绕重要里程碑节点制定专项计划,持续排查资源短板,定期盘点并及时纠偏。四是以调试带动安装,按系统调试顺序清查和跟进尾工,动态调配资源。
此次5号锅炉水压试验一次成功
标志着锅炉本体设备安装工作圆满结束
向着并网发电目标又迈出坚实一步
接下来
项目部将一鼓作气,乘胜追击
紧锣密鼓地推进后续工作
为确保机组如期并网发电而全力奋斗!
