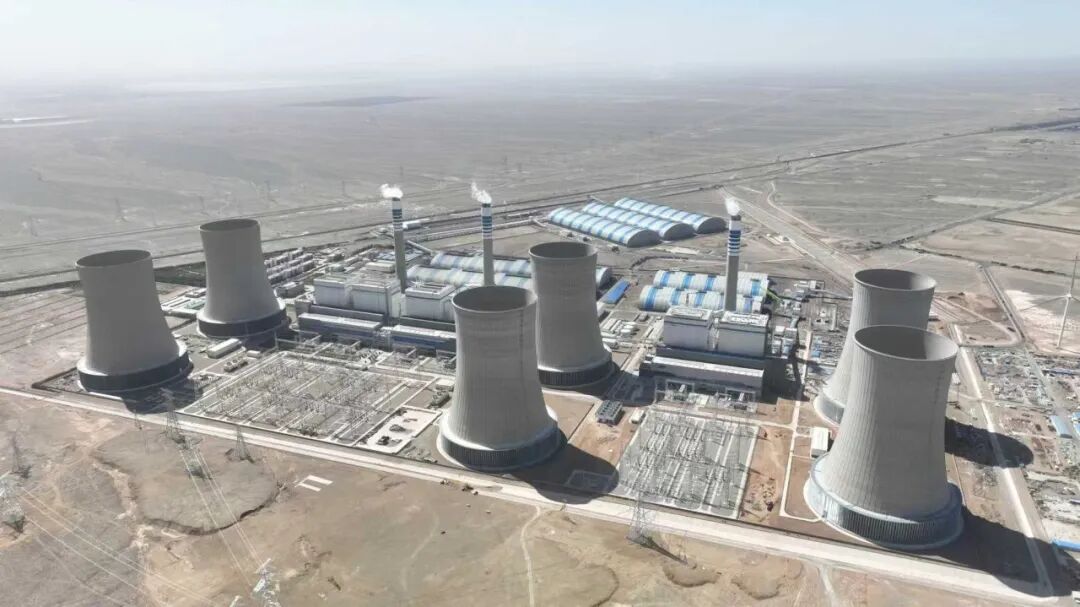

投运!西北地区首个百万千瓦级调峰火电工程5号机组

发布时间:2025-09-10 人气: 来源: 关键词:

9月6日

由中国能建中电工程西北院、中能建建筑集团

联合总承包的

西北地区首个百万千瓦级调峰火电工程

甘肃电投常乐电厂

2×1000兆瓦燃煤机组扩建工程

5号机组顺利通过168小时满负荷试运行

正式投入商业运营

6号机组预计于9月底同步投产

届时电厂总装机容量将达600万千瓦

成为全国规模最大的百万千瓦燃煤电厂集群

项目名片:

常乐电厂扩建项目位于甘肃省酒泉市瓜州县,总投资约72.4亿元,是国家西部大开发重点能源建设项目及甘肃省重大项目,也是西北地区首个百万千瓦级调峰火电工程。项目在常乐电厂一期4×1000兆瓦机组基础上扩建,规划建设2台1000兆瓦国产燃煤超超临界间接空冷发电机组,同步建设脱硫、脱硝装置。

该项目以低能耗、高效能、低排放为目标,主机选用超超临界参数,同时应用适用于新疆煤种的炉膛设计、超大型冷却塔、低温省煤器烟气余热利用系统、煤斗分仓技术、间冷系统扩大单元制系统、一体化栈桥等多项新技术。机组环保指标达到超低排放水平,设置带空预器旁路的4级高效余热利用系统,降低发电标煤耗约4.1g/kWh,减少脱硫水耗40%,实现了低煤耗和低排放发电,并具有良好的调节性能。

项目地处甘肃河西走廊新能源富集区,作为国家新能源战略的重要支点和“西电东送”大动脉的可靠电源,该项目承担着千万千瓦级风电基地和百万千瓦级光电基地“绿电东送”消纳对应的调峰任务,项目一期4×1000兆瓦机组工程由西北院承担设计任务,是酒泉至湖南±800千伏特高压直流输电工程唯一配套调峰火电项目,可最大限度配合酒泉千万千瓦级风电基地新能源可靠外送,有效解决甘肃省弃风弃光问题,助推新能源产业发展。

项目建成后,预计年发电量300亿千瓦时,产值超过100亿元,有利于改善甘肃地区能源供应结构,满足当地负荷发展需要,提高电网安全稳定运行水平,提升系统调峰能力,促进新能源消纳,保障甘肃“绿电”外送,对于促进甘肃新能源产业壮大和地方经济健康可持续发展具有重要意义,也标志着我国在沙漠、戈壁、荒漠地区大型风光电基地配套火电建设领域取得重大突破。

自2023年4月7日主厂房浇筑第一罐混凝土开工以来,面对自然条件恶劣、极端天气频发、设备供应紧张等严峻挑战,项目团队发扬迎难而上、敢打硬仗的优良作风,深入贯彻落实中国能建项目管理新理念,在建设单位的坚强领导和各参建单位共同努力下,周密策划、精细组织,统筹安全、质量与进度,扎实推进工程建设,锅炉水压试验、汽机扣缸、倒送厂用电、锅炉点火冲管、汽轮机冲转、首次并网、168小时试运等重要里程碑节点均实现一次成功,5号机组相比合同工期提前54天完成168小时试运。

目前6号机组即将进入整套启动阶段。后续,项目部将以5号机组顺利投产为崭新起点,全力以赴做好6号机组的建设收尾和调试工作,力争项目早日全面竣工。同时,确保已有机组的安全、稳定、环保、高效运行,充分发挥其能源供应“压舱石”和“稳定器”作用,为服务国家“双碳”目标和地方经济发展做出更大贡献。
