陕西大唐西王寨煤电一体化项目750千伏送出工程顺利完成跨越施工任务

发布时间:2025-08-15 人气: 来源: 关键词:

2025年8月9日,110千伏郝上Ⅱ线铁塔最后一组接地线拆除,由陕西送变电工程有限公司负责施工的陕西大唐西王寨煤电一体化项目750千伏送出工程,顺利完成为期9天的跨越110千伏郝上I、Ⅱ线、110千伏木石线施工任务,本次二级风险施工提前结束。

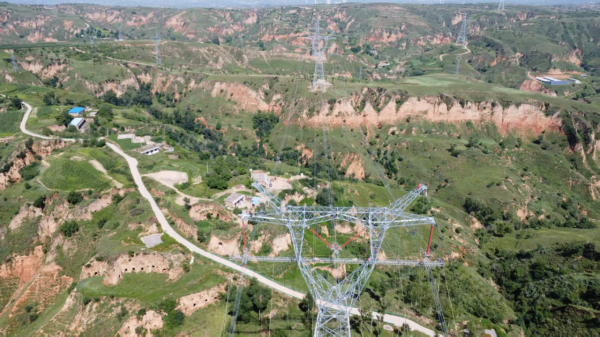

本场导地线展放施工任务是本工程第四个二级风险带电跨越,本放线区段长度3035m,导线通过5基铁塔,其中转角塔3基。根据跨越档的现场勘察及多次协调沟通,最终决定110千伏郝上Ⅱ线、110千伏木石线采用停电跨越的方式,110千伏郝上I线采用停电封网带电跨越的方式进行施工。110千伏郝上I、Ⅱ线属于神朔铁路专用线,由于近期铁路运输任务量大,经过公司领导、相关部门的大力协调和指导,资产单位同意提供天窗时间进行封网跨越。同时为保证本次跨越施工的安全性,通过增大封网工器具的型号规格、两端铁塔放线滑车做二保措施等方法,确保施工过程中各种状态下与带电体的安全距离。

“本次跨越以优先解除110千伏郝上I线二级风险为总目标,根据天气变化情况,动态调整施工计划,严格落实安全工器具、施工机械、地锚等‘工前排查’措施。各班组工作任务精确到每个人,确保跨越施工安全、有序进行。”针对放线期间,陕北地区将出现局部大暴雨的天气预报,项目经理肖能文经过综合研判,提前施策。

8月6日17时30分,随着最后一根封网的尾绳落地,标志着本场线二级风险解除。在所有参建人员的共同努力下,大家克服了恶劣天气带来的影响,比原计划提前3天完成工作任务。项目部将召开专题研讨会,总结施工经验,为后续更高强度、更高标准的作业任务夯实基础,确保后续每一次跨越施工安全有序完成,助力公司高质量发展。
