中电建核电公司承建的大唐国际陡河项目2号机组进入投产倒计时

发布时间:2025-08-14 人气: 来源: 关键词:

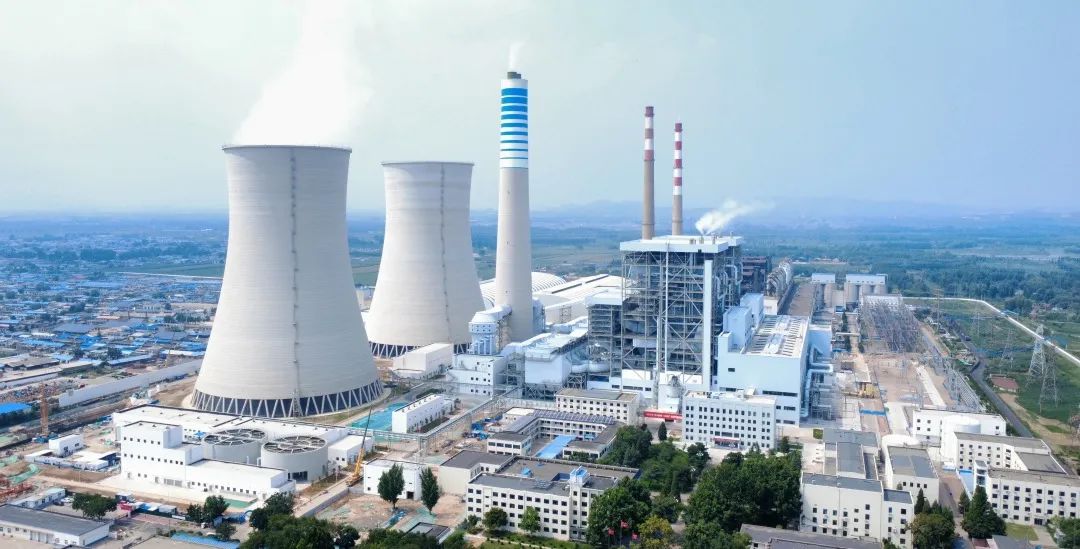

日前,随着最后一块靶板

验收合格

由中电建核电公司承建的

大唐国际陡河

2×660兆瓦燃煤热电

联产等容量替代项目

迎来重要里程碑节点

2号机组

顺利完成大机吹管工作

标志着该机组调试

取得阶段性成果

向全面投产目标迈出重要一步

大唐国际陡河2×660兆瓦燃煤热电联产等容量替代项目,由大唐国际发电股份有限公司投资建设,厂址位于河北省唐山市开平区,地处陡河水库西岸,始建于1973年,先后经历了震后重建和扩建,到1987年全部建成投产,是当时全国最大火力发电厂。

本次拆除1-4号机组,在原厂址上进行改扩建,项目建设2×660兆瓦国产超超临界燃煤热电联产湿冷汽轮发电机组,同步建设烟气除尘、脱硫及脱硝装置。

项目投产后,预计年供电量为5607360兆瓦时,年供热量达1147.78万吉焦,全年平均热电比为56.86%,采暖期热电比更是高达148.49%,将承接大唐唐山热电、陡河热电厂现有供热面积以及每年计划新增采暖面积,同时替代关停陡河热电厂现有机组及大唐唐山热电2×300兆瓦供热机组。

锅炉吹管是电厂投运前的重要试运步骤之一,公司项目团队高度重视,切实提高政治站位,强化责任担当,以更高的标准、更严的要求、更实的举措,确保吹管及后续调试工作高质量完成。

本次吹管工作分两个阶段对过热器、再热器及连接管道、主蒸汽管道等多个关键部位进行吹扫,彻底清除管道内残留的焊渣、氧化皮等杂质。在吹管过程中,运用数字化监测技术对主蒸汽压力、温度等核心参数进行全时段动态管控,实现吹管全程零超压、零超温,设备膨胀及管道应力完全符合设计要求。

吹管期间,在业主、监理、调试三方共同见证下,按新导则要求二阶段过热器系统第93、94次连续打靶合格,再热器系统第68、69次(总次数162、163次)连续打靶合格,经过对靶板鉴定验收,吹管系数、靶板冲击斑痕等指标均符合验收标准。陡河项目于7月2日开始点火,按导则要求分二阶段,每阶段停炉两次冷却,历时12天,合计吹管163次,圆满完成大机吹管工作。

下一步,项目团队将继续秉承“干项目有策划,干工作有标准”的管理理念,迅速组织开展系统恢复工作,稳步推进后续机组整套启动、汽机冲转等重要工作,向着项目成功并网发电的总目标全力冲刺。
