当前位置: 主页 > 国内资讯 > 火电

世界首台660兆瓦超超临界“W”火焰锅炉机组试运成功

发布时间:2025-08-06 人气: 来源: 关键词:

8月5日24时,国家电投集团贵州金元织金“上大压小”异地改建项目(2×660兆瓦)传来捷报:1号火电机组顺利通过168小时满负荷试运行,期间机组运行稳定,各项性能指标优良,平均负荷率达到90%,标志着这一搭载世界首台660兆瓦超超临界“W”火焰锅炉的机组已完全具备正式投入商业运营的条件。

织金“上大压小”异地改建项目(2×660兆瓦)1号机组移交签字仪式。

该项目由国家电投集团贵州金元股份有限公司和贵州能源集团控股的贵州盘江电投发电有限公司共同投资建设。通过深度煤电联营方式,以煤电+新能源进一步深化央企与省属国企的优势互补,在毕节市织金县打造贵州省第一批集“风光火储一体化”的高效清洁能源项目。

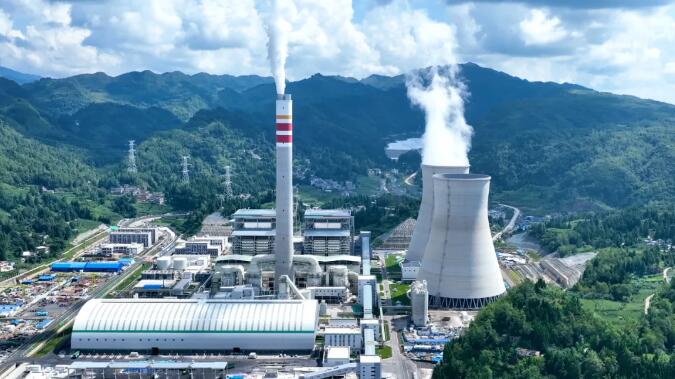

织金“上大压小”异地改建项目(2×660兆瓦)航拍图。

作为项目核心创新点,世界首台660兆瓦超超临界“W”火焰锅炉实现了重大技术突破:设计发电标准煤耗低至284.01克/千瓦时,较其他传统“W”型火焰燃煤机组单位产品能耗标准每度电节约标煤20克,年可节约标煤12万吨。这一全球首创设备的成功应用,为西南地区煤电高效清洁利用提供了示范样本。

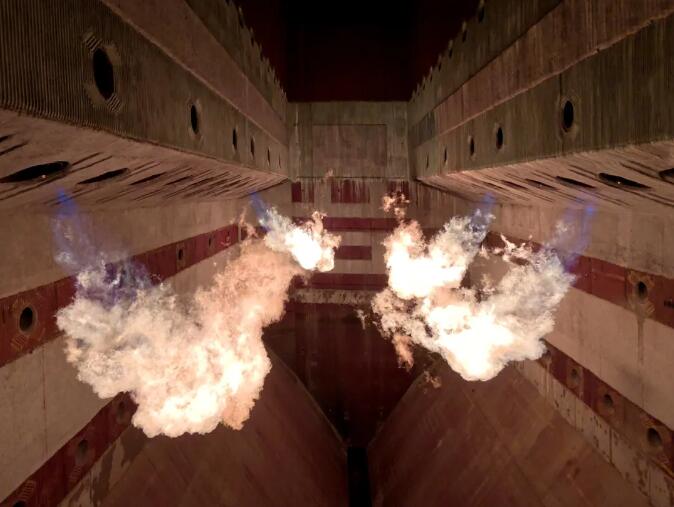

世界首台660兆瓦超超临界“W”火焰锅炉内部燃烧状态。

此外,项目还同步应用煤层气点火(年减少二氧化碳1366吨)、纯电动车燃煤运输(实现运输环节零碳排放)、超低排放等新技术,着力打造国内一流的高效清洁智慧电厂。建设单位国家电投集团贵州金元织金清洁能源公司负责人顾剑表示,1号机组168小时试运行的圆满成功,是项目建设的重要里程碑,凝聚了全体参建者的智慧与汗水,为公司高质量发展注入了新动能。后续将持续优化生产流程、强化技术创新,通过精细化管理确保机组高效稳定运行,同时加快配套新能源项目建设进度,为区域能源结构升级和经济高质量发展贡献力量。

据介绍,该项目全部建成投运后,年发电量约60亿千瓦时,产值约20亿元,预计每年减排二氧化碳30余万吨,相当于植树200万棵。

1号机组运行人员正在监盘。

为保障1号机组顺利通过168小时满负荷试运行,织金清洁能源公司积极对接贵州电网公司,围绕接入方案审查、间隔审批等关键环节,开展全天候技术对接,确保设备调试、系统联调等工作高效推进。在项目调试关键阶段,贵州电网公司提供了强有力、精准高效的电力保障与技术支撑,为项目顺利推进作出了重要贡献。

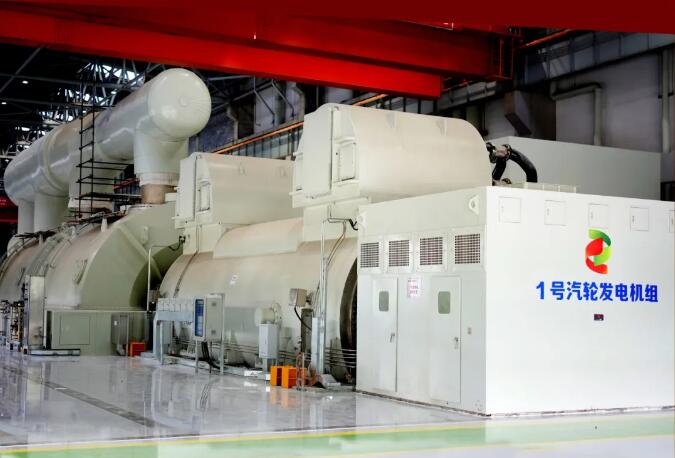

1号汽轮发电机组正式投入商运。

该项目全面投产后,将进一步优化贵州省能源结构,促进贵州省能源产业向高效化、清洁化、智能化升级,满足贵州省经济社会高质量发展的电力需求。

拓展阅读

国家电投集团贵州金元织金“上大压小”异地改建(2×660兆瓦)项目通过采取深度煤电联营方式,规划建设装机规模2070兆瓦,其中火电装机(2×660兆瓦),新能源规划建设容量750兆瓦。项目于2021年9月23日获得核准批复,2023年8月23日浇筑主厂房第一罐混凝土,2025年7月19日1号机组首次并网发电,2025年7月30日0时进入满负荷试运,至2025年8月5日24时,机组连续稳定运行168小时。项目采用高效超超临界燃煤发电机组,是660兆瓦等级首台套“W”火焰超超临界锅炉机组,计划总投资52.62亿元。

2023年8月23日,主厂房第一罐混凝土浇筑仪式。

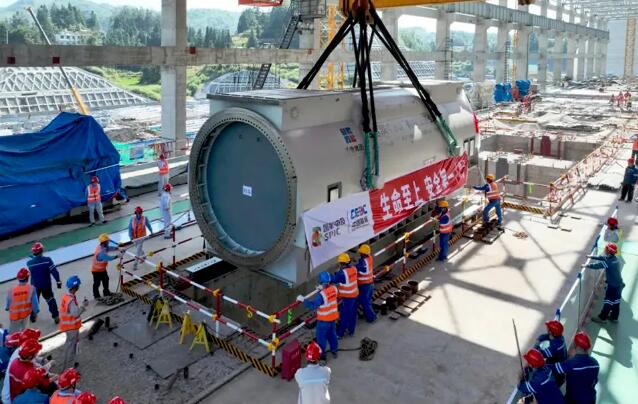

2024年9月5日,项目1号机组发电机定子顺利吊装就位。

2025年4月27日,1号机组锅炉吹管工作圆满收官。

2025年5月20日,项目整套启动试运验收委员会首次会。

2025年8月5日24时,1号机组移交签字仪式。


资讯来源:

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

上一篇:广东省生态环境厅拟对湛江京信东海电厂二期1×1240MW热电
下一篇:暂无
