江西赣能上高项目1号机组点火吹管完成

发布时间:2025-06-26 人气: 来源: 关键词:

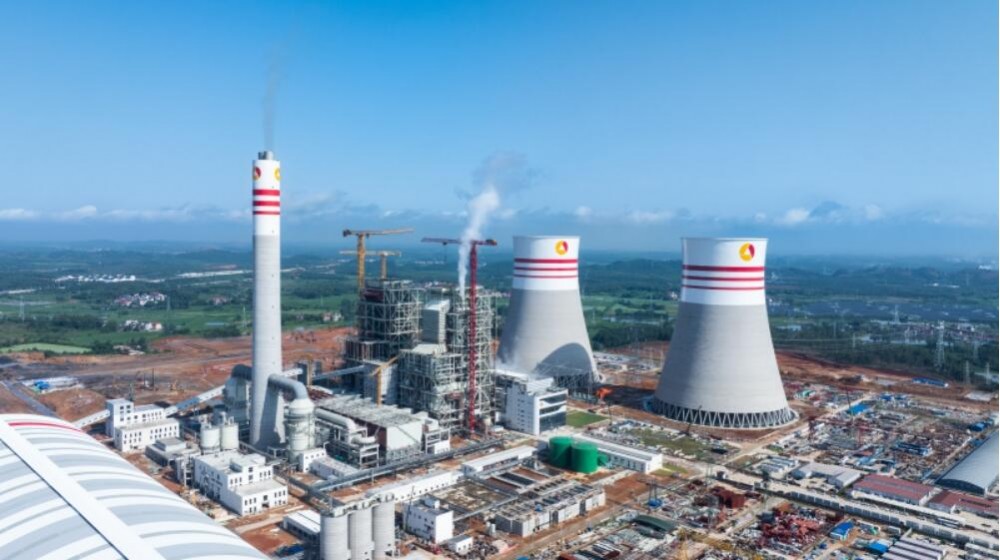

6月25日,公司承建的江西赣能上高2×1000兆瓦清洁煤电项目1号机组锅炉点火吹管圆满完成,为后续整套启动及商业投运奠定坚实基础。

此次锅炉吹管采用分段式吹管方式,第一阶段单吹过热器,采用锅炉自主蒸汽降压吹管,直至靶板合格。第二阶段过热器、一次再热器和二次再热器串联降压吹管,在二次再热器进口加装集粒器,直至靶板考核合格。

点火吹管是机组调试的核心环节,考验设备安装质量与系统协同能力。为确保此次冲管工作顺利开展,项目部超前策划,积极与各调试单位密切配合,制定出严密的冲管方案。各专业、系统密切协作,严格遵守吹管操作规程,一丝不苟,精益施工,连续多次降压打靶,各项参数正常,冲击的颗粒度均小于规定的标准,经过五方联合验收,实现一次成功。

目前,机组已进入整套启动试运准备阶段,全力冲刺投产发电目标。项目建成后,预计年发电量100亿千瓦时,将助力上高县打造赣西能源枢纽,有效缓解区域用电负荷压力,为地方经济发展提供强劲绿色动能。
