贵州史上投资规模最大输变电工程投运

发布时间:2025-11-07 人气: 来源:维度网 关键词:输变电工程

2025年11月5日15时,500千伏金海湖输变电工程顺利完成主变带电,标志着这项贵州电网重大基础设施项目正式投入运行。该工程是国家十四五电力规划重点项目,总投资17.85亿元,于2024年6月开工建设,将进一步优化贵州电网主干网架结构。

工程建设过程中面临复杂地形挑战。线路总长225.5千米,新建塔基677基,穿越险峻峡谷81处、重冰区178千米。贵州电网公司建设分公司项目经理郑世寅介绍:工程近1万吨重的塔材依靠直升机吊运、骡马驮运与人工肩扛协同运输,并在悬崖峭壁间开辟临时运输通道195条。通过采用无人机牵引导引绳技术和数字化管控平台,施工团队实现日均架线进度约2千米。

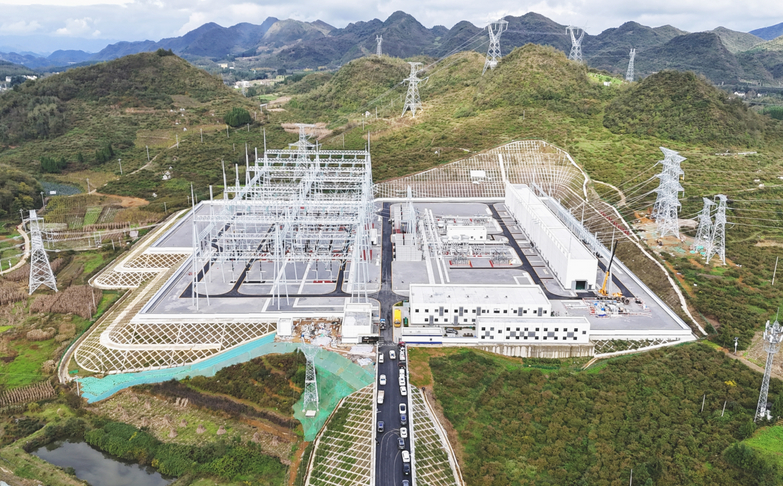

该输变电工程具备多项技术创新。线路采用直流融冰设计,最大可承受3000安培直流电流,有效提升电网抗冰能力。作为毕节地区首座500千伏智能变电站,金海湖变电站实现了设备运行状况实时监测和精细化控制,信号监测点达2.5万余个。毕节供电局专业人员张建表示,这种智能化设计能更好地推动新能源消纳。

工程投运后形成了乌撒变金海湖变奢香变500千伏电力环网,显著提升了贵州电网的互济能力和运行灵活性。贵州电网公司基建部总经理龙家焕指出:这将进一步完善贵州电网500千伏骨干网架,对全省和黔电送粤都将起到积极作用。据测算,该工程每年可消纳80亿千瓦时清洁能源,输送电力超过150亿千瓦时,满足200余万户家庭用电需求,为毕节地区784万千瓦的新能源装机提供高效送出通道。
