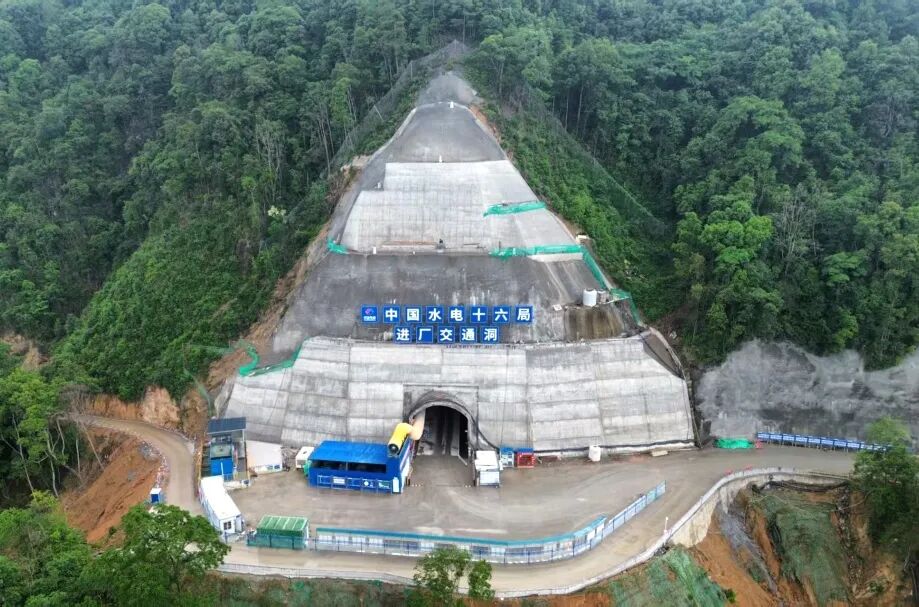

发布时间:2025-09-18 人气: 来源:中国水电十六局 关键词:抽水蓄能电站,新能源产业,中国电建,

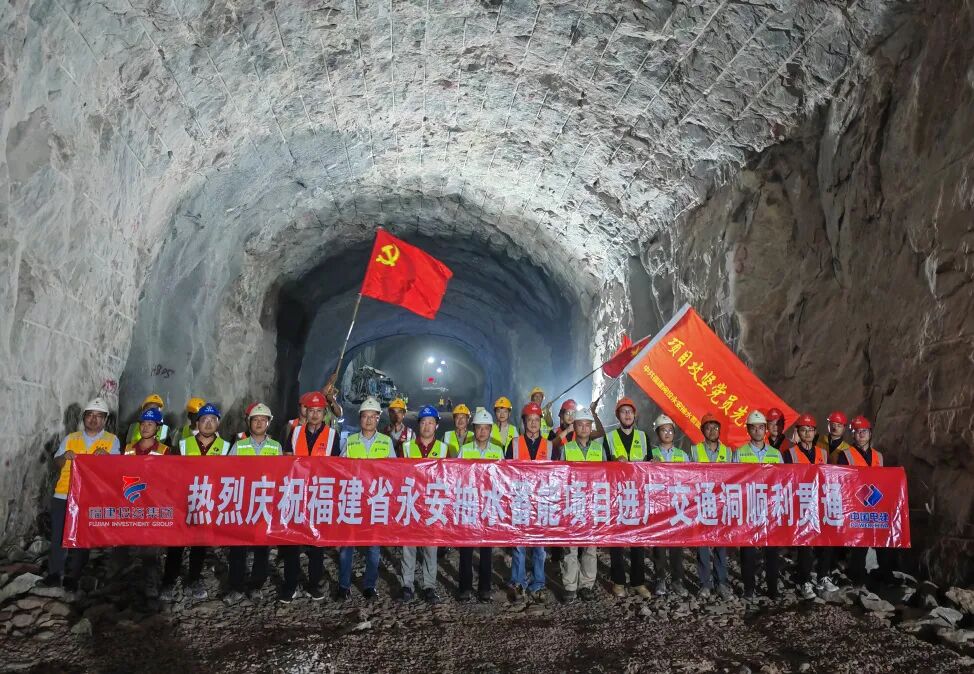

9月16日,由水电十六局承建的福建永安抽水蓄能电站项目进厂交通洞历经413天持续攻坚,全线贯通,为电站主副厂房岩锚梁混凝土浇筑及Ⅲ层及以下开挖支护施工奠定坚实基础。

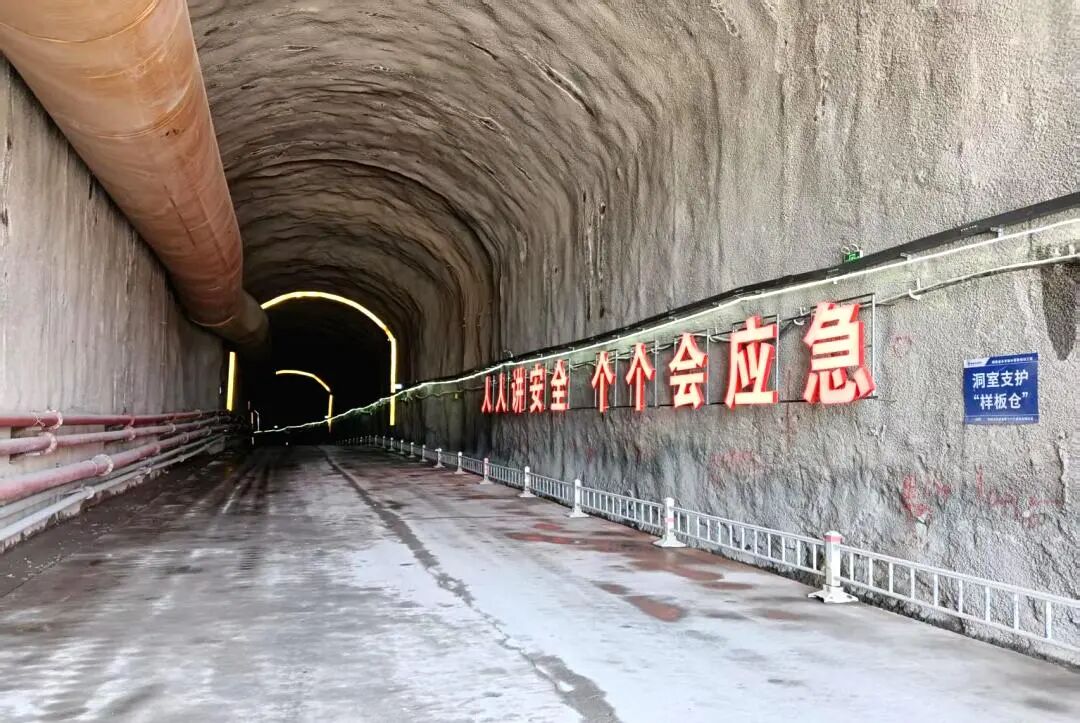

进厂交通洞全长1847.907米,纵坡介于0.9%~7.5%,洞室采用城门洞型设计,净断面宽8.7米,高8.5米。自2024年7月30日正式动工以来,项目团队面对洞室穿越区域地质条件复杂,多次遭遇涌水等诸多施工难题,与参建各方紧密协作、攻坚克难,破碎岩层段施工采用短进尺、弱爆破、强支护”有效控制超挖,保持开挖面平整,最大限度减少围岩扰动。沿洞线每200米设置集水井,配备大功率潜水泵24小时不间断抽排,用分级排水确保洞室掘进的顺利推进。
