张掖抽水蓄能项目尾水隧洞开挖启动

发布时间:2025-07-28 人气: 来源:<a href="http://www.csdsj.com/col/col11253/art/2025/art_d0b36b02a9b5413397caf99fdd49712c.html" target="_blank">水电四局</a> 关键词:抽水蓄能,储能项目,水电项目,

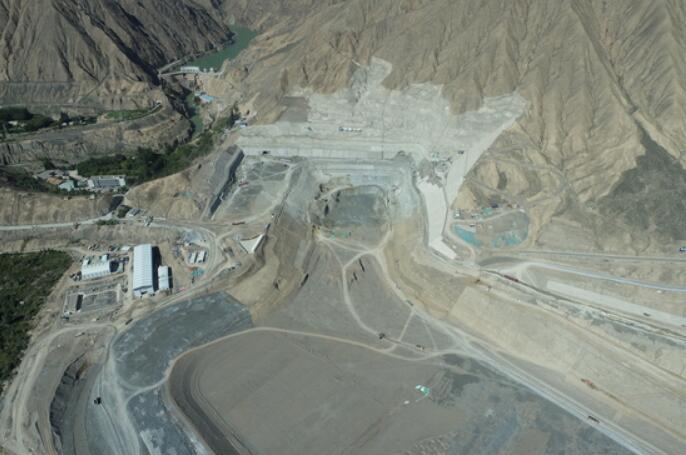

7月24日,张掖抽水蓄能项目尾水隧洞开挖支护施工正式启动。

张掖抽水蓄能电站位于甘肃省张掖市境内,电站装机容量1400兆瓦(4×350兆瓦),为一等大(1)型工程,枢纽工程主要建筑物由上水库、下水库、输水系统、地下厂房和开关站等组成。额定水头573米,初拟以2回330千伏电压接入甘州750千伏变电站330千伏侧,线路长度约2×55千米。电站建成后,将承担甘肃电网调峰、填谷和调频、调相、储能以及紧急事故备用等任务,提高电网供电质量和系统安全稳定运行水平,增强电网快速响应能力。

尾水隧洞平面采用折线布置,纵向采用一坡到底斜洞布置,包含1#、2#尾水隧洞两条主洞,全长分别为712.06米、678.26米。两洞均采用马蹄型断面,净开挖尺寸为8.6×8.6米(宽×高),底板宽度5米。该隧洞与尾水支管、尾水岔管共同构成张掖抽水蓄能电站的尾水系统,整体采用一洞两机布置,共设置2个尾水岔管,尾水岔管呈对称“Y”形,尾水支管与厂房轴线垂直,间距为25.5米。

针对隧洞施工特点,项目部将施工组织管理作为核心抓手:结合尾水隧洞开挖断面底板较窄的实际情况,采用上下台阶分层开挖工艺,通过 “先上后下、分层支护” 确保开挖面稳定;在安全可控前提下,1#、2# 尾水隧洞将分上下游开辟 4 个作业面同步施工,通过细化节点计划、优化资源调配实现各工序无缝衔接,为目标节点如期完成筑牢基础。

作为尾水系统的核心输水通道,尾水隧洞投运后将承担双向输水重任:发电工况下高效导出水轮机尾水至下库闸门井,抽水工况时为水泵提供稳定进水,其流畅运行直接关系电站调峰能力与能源转换效率。

后续,项目部将严守安全红线与质量底线,持续优化施工组织,以“优质工程、廉洁工程”为目标,稳步推进各项工作。


资讯来源:<a href="http://www.csdsj.com/col/col11253/art/2025/art_d0b36b02a9b5413397caf99fdd49712c.html" target="_blank">水电四局</a>

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

上一篇:中标 | 0.525元/Wh!浙江舟山市高新区110MW/2
下一篇:暂无
