7月18日至23日,湖北能源罗田平坦原抽水蓄能电站主厂房两台280吨桥式起重机负荷试验顺利完成,全面验证了主厂房桥机的稳定性和安全性。

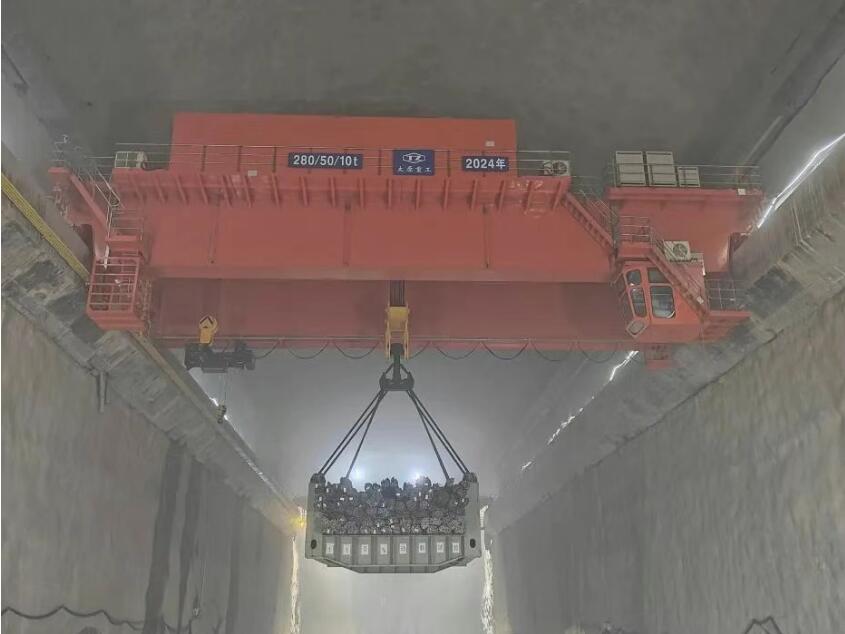

Yle="text-align: center;">▲110%动载负荷试验现场 (王家伟 摄)
电站主厂房内2台桥机额定起重量为280吨/50吨/10吨,跨度24米,主要用于主厂房机电设备大件吊装。本次桥机负荷试验严格按规范要求进行,采用吊篮加钢筋的配重方式先后进行了空载、50%、80%、100%、125%静载及110%动载试验。试验过程中,桥机运行平稳,各部件运转正常,桥机各项技术指标满足设计要求,试验取得圆满成功。
主厂房桥机负荷试验的顺利完成,为全面开展机电设备安装工程施工奠定了坚实基础。下一步,平蓄公司将继续优化施工组织,强化安全质量进度管控,确保年内完成蜗壳砼浇筑,为实现2027年首台机组投产发电目标努力奋斗。
