当前位置: 主页 > 国内资讯 > 储能

潘口抽水蓄能电站首台机组座环成功吊装

发布时间:2025-07-16 人气: 来源:<a href="http://5j.powerchina.cn/col/col2163/art/2025/art_b7e627fd607245e4ae93d3abb56fa2d2.html" target="_blank">中国水电五局</a> 关键词:抽水蓄能,储能项目,水电项目,

7月14日,由中国水电五局承建的湖北竹山潘口抽水蓄能电站迎来了一个重要的里程碑——首台机组座环成功吊装。这一重大节点的顺利完成,标志着工程进入水轮机埋件安装的高峰期。

潘口抽水蓄能电站是国家抽水蓄能中长期发展规划项目和湖北省“十四五”规划重点实施项目。电站总装机容量29.8万千瓦,装设2台装机容量14.9万千瓦的可逆式水泵水轮机组,是目前国内在建的水头变幅最大、转轮直径最大的超低水头抽水蓄能项目。

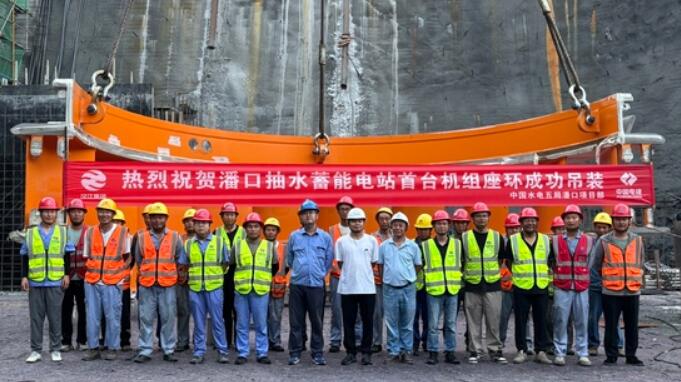

座环作为水泵水轮机的核心部件,承担着传递水流作用力、支撑整个机组重量的关键作用。潘口电站座环分2瓣运输到工地,单瓣最重达到了惊人的92吨,直径超10米。现场空间高度受限、作业半径紧张、吊装重量巨大,将如此庞然大物送入数十米深的狭窄基坑底部,无异于在“螺蛳壳里做道场”,也使得此次吊装成为极具挑战性的“硬骨头”。

为确保本次吊装工作顺利进行,项目部提前研究吊装方案,最终选定450吨履带吊这一“钢铁巨臂”担当重任,并且邀请了外部专家组成评审组,联合建设单位、设计单位和监理单位召开专项方案评审会,对吊装技术方案进行了论证与优化,确保方案安全可行。项目成立了座环吊装组织机构,吊装前组织了安全技术交底,对履带吊、吊索具、作业环境等进行了联合检查,现场设置警戒区域,安排专人指挥,人员精准配合,确保了座环平稳穿越狭窄空间顺利就位。

此次座环成功吊装是潘口电站向首台机组投产发电目标迈出的坚实一步,它凝聚了全体参建者的智慧和汗水,也吹响了决战后续工程的冲锋号。项目将以此为契机,全力冲刺,确保实现潘口抽水蓄能电站2026年两台机组全面投产发电目标。

资讯来源:<a href="http://5j.powerchina.cn/col/col2163/art/2025/art_b7e627fd607245e4ae93d3abb56fa2d2.html" target="_blank">中国水电五局</a>

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

上一篇:招标 | 新疆第四师73团金岗园区300MW/1200MWh
下一篇:暂无
