广东梅州抽水蓄能电站二期8号机组转子吊装完成

发布时间:2025-07-14 人气: 来源:<a href="https://mp.weixin.qq.com/s/xonUg_i369F3WhIZrFBqNw" target="_blank">南网储能</a> 关键词:南网储能,抽水蓄能电站,新型电力系统,

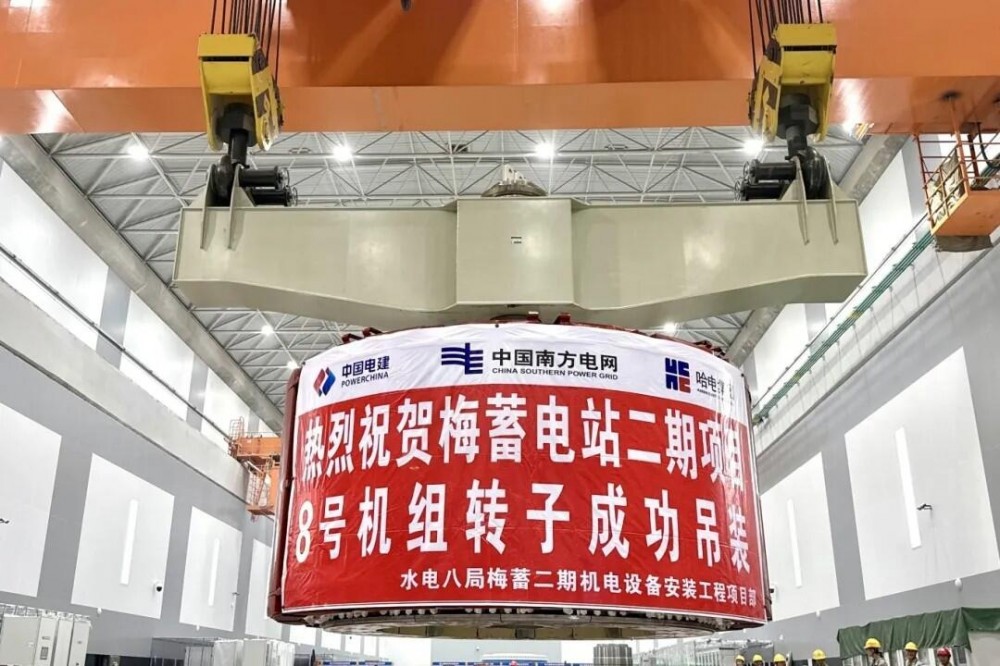

7月10日,南网储能梅州抽水蓄能电站二期最后一台机组8号机转子顺利吊装就位,标志着电站进入投产发电前的冲刺阶段,为实现“一年四投”目标迈出了坚实一步。

转子作为水轮发电机组的重要转动构件,起吊重量大,风险系数高,其安装质量直接关系到机组的长期安全稳定运行。梅蓄电站二期8号机转子主要由支架、磁轭和磁极三大部分组成,外径5.96米,最大高度为3.095米、装配后起吊总重量约420吨(包括50t吊具),通过桥机采用平衡粱套轴的方式吊入机坑。

在转子组装过程中,梅蓄电站二期业主项目部联合监理、厂家及施工单位严格过程质量管控,不断创新安装技术工艺,高质量完成了转子支架组装焊接、大立筋加工、磁轭叠装等前期任务。在吊装过程中,各方人员通力协作,安全技术措施落实到位,为转子顺利吊装提供了安全可靠的保障。

2025年是梅蓄电站二期的决胜之年。目前,机组已进入总装全面转序阶段,梅蓄业主项目部将继续团结带领参建各方,发扬团结协作、苦干实干的作风,奋力攻坚,全力以赴,力争早日实现电站全面投产,为我国清洁能源发展注入强劲动能。

作为“十四五”粤港澳大湾区首个抽水蓄能工程,电站将于7月实现首台机组投产,年底全面建成投产,推进粤港澳大湾区在运抽水蓄能电站规模突破1000万千瓦,为广东经济社会发展全面绿色转型提供积极助力。
